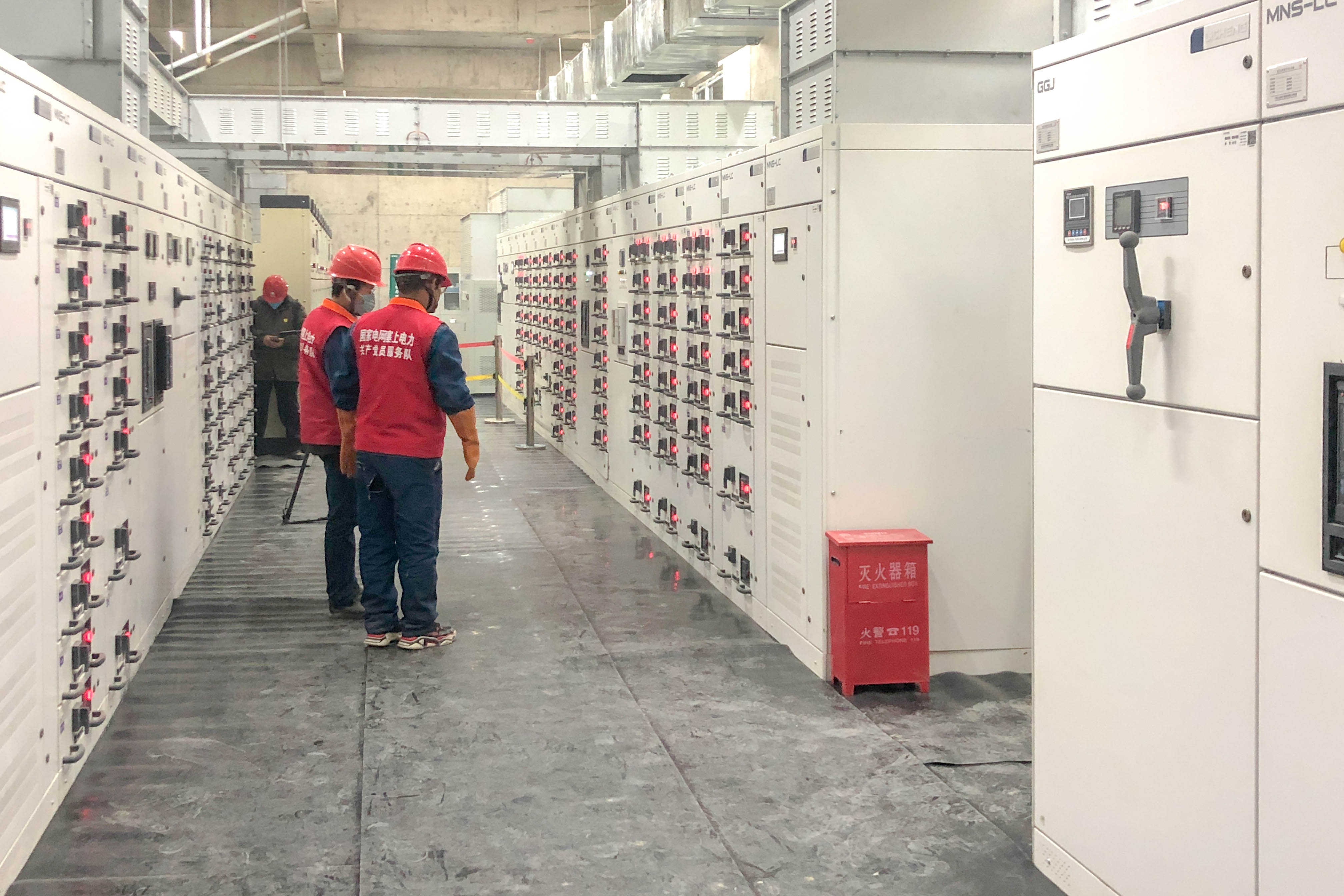

2月15日10点30分,在宁夏第四人民医院传染病防治综合楼改扩建项目供电工程现场,配电室高压、低压设备通电,指示灯缓缓亮起......经过国网宁夏电力有限公司建设者们10个昼夜的连续作战,综合楼供电工程安全优质完成,顺利通电。
据了解,宁夏第四人民医院是自治区唯一一家新冠肺炎定点收治医院,该院综合楼项目于2018年启动施工,包括门诊楼、住院楼、附属用房、固废回收间4栋楼,项目建成后可增加150多个负压病房,能极大提升宁夏新型冠状病毒肺炎收治和诊疗能力。
按照原来的计划,宁夏第四人民医院项目将于2020年5月31日完工。为了满足当前新冠肺炎疫情防控需要,2月4日,宁夏回族自治区党委、政府明确宁夏第四人民医院传染病防治综合楼项目建设紧急“提速”,将原来3个多月的工期压缩到15天。国网宁夏电力有限公司干部职工不讲条件,不谈困难,不遗余力,比自治区确定的计划又提前5天完成,创造了“宁夏速度”。
“分秒必争,优质高效,务期必成!”在宁夏第四人民医院传染病防治综合楼项目建设施工现场,印有这样口号的横幅随处可见。
宁夏第四人民医院综合楼项目能否如期投运,安全优质高效完成,各项供电工程是根本、是关键。
疫情就是命令,防控就是责任。国网宁夏电力有限公司党委高度重视,作出“创造宁夏速度,供电树立标杆”的郑重承诺,第一时间召开供电工程建设工作协调会,对相关工作进行研究部署,协调解决现存难题。国网银川供电公司、国网宁夏经研院、国网宁夏建设分公司等各专业单位协同作战,上下“一盘棋”,300多名党员干部夜以继日,发扬“特别能吃苦、特别能战斗、特别能奉献、特别顾大局”的宁电铁军精神,分秒必争,不讲条件,不谈困难,与时间赛跑,为创造“宁夏速度”,树立“宁夏标杆”,坚决打赢疫情防控阻击战作出了积极贡献。
“火速”部署 多方协作
为尽快完成医院供电工程建设工作,国网宁夏电力提出“供电保障只能提前,不准落后”的工作总要求。国网宁夏电力此项供电工程指挥部下设综合协调、工程保障、安全防控、工程建设、党建宣传等5个小组,建立“日碰头、时协调”工作机制,统筹协调、及时解决工程建设过程中出现的问题。根据实际情况,从工程安排、施工进度、现场安全管控、物资储备、后勤保障等方面周密制定施工方案与工期进度,倒排工期,全力以赴保证宁夏第四人民医院按期“点亮”。
“火速”调拨物资提前3天到货
兵马未动,粮草先行。国网宁夏电力第一时间启动紧急项目应急物资供应保障机制,物资管理部门立即行动,开辟绿色通道,快速对接工程设计主设备清单和潜在供应商供货能力分析。紧急采购新疆特变电工变压器厂三台干式变压器,一台容量为1000千伏安,两台容量为1250千伏安,于2月6日凌点发货跨3省区2000多公里,日夜驰骋,仅45小时送达医院供电工程建设现场,比原计划交货时间提前了近三天。
国网宁夏电力打破常规、简化流程,相关领导、相关部门负责人,直接赴宁夏力成电器集团现场考察,并当场商定了高低压配电开关柜等设备定购意向。在双方共同努力下,共计44台开关柜于2月9日24时全部送达现场,比原计划提前了24小时。
短短4天,工程所需变电设备类物资14个大类、48种小类,线路设备类物资10个大类、36种物料小类全部到位。为实现“宁夏速度”创造了条件。
“火速”设计 决不让设计影响进度
2月5日下午4时开始设计工作;6日凌晨2时50分,完成变电与线路材料清册;6时,完成主接线、总平面等多数施工图纸……经过72小时不间断“奋战”,宁夏宁电电力设计有限公司争分夺秒,顺利完成自治区第四人民医院传染病防治综合楼的供电工程设计方案。
为了加快医院供电工程建设进度,国网宁夏电力发展部组织协调,设计工程人员精准分配设计任务,与时间赛跑,夜以继日,历时72个小时圆满完成各专业图纸绘制工作,为后续施工奠定坚实基础。该公司设计人员每天安排人员驻场服务,执行“日碰头、时协调”机制,时刻关注施工进度,在现场将设计内容与设备厂家及施工方进行沟通,根据实际情况及时调整方案,为工程按期投运赢得宝贵时间。
与图纸“较真”了多年的设计者们,对变电站设计技术、各级配电装置的布置形式、电气二次安装设计早已驾轻就熟,面对此次设计任务,他们立誓在72小时内完成。克服时间紧,人员、材料、设备调度难度大等困难,他们连夜完成方案的设备材料清册和土建设备钢支架基础。忙了一个通宵后,参与设计的员工仅睡了两个小时又投入到工作中,核对图纸详细尺寸,与施工方沟通设备钢支架基础方案,与设备厂家核实供货设备详细参数,绘制施工图纸……
边施工边设计,一边建模出图,一边工地施工,这种方式以前从没遇到过。此次设计的难点主要在设计周期短,属于非常规作业。“边设计、边施工、边修改、边调整,会导致很多设计工序出现平行甚至倒置。”现场的负责设计的人员这样介绍。由于是突击设计、交叉作业,图纸和施工现场无法完全一致,应对这种情况就需要驻场设计和现场协调的介入,及时作出优化调整。平时这样的设计任务,至少需要10天时间,而这次只有3天。困了,大家就趴在工作台上眯一会儿;饿了,就匆匆吃几口饭,连喝水也成了“奢侈”。“一想到我们的努力会帮助稳定疫情,安定人心,大家就干劲十足,所有的辛劳都值得!”设计师们说:“这是我们职业生涯里最有意义的一次设计!”
“火速”处置 党员冲在前
为了安全高效优质加快推进医院供电工程,国网宁夏电力党委挑选政治素质高、业务能力强的党员,以国网银川供电公司党员服务队员为主,组成了“共产党员突击队”,广大党员“走在前、做表率”,始终冲在施工作业现场“最前沿”。
2月6日凌晨2点,宁夏第四人民医院供电工程施工作业现场一台315千伏安临时变压器低压电缆端突然发生故障,导致无法正常供电。国网银川供电公司总经理张小牧,深夜在现场协调解决,立即调配了一辆500千瓦应急发电车现场驻守现场,及时恢复供电,保障整个施工现场供电充足,确保整体工程施工进度不停。
国网银川供电公司“塞上电力-点亮湖城”共产党员是现场突击队的主力军,连日来,他们冲在抢修现场第一线,亮身份、树形象、做表率,以实际行动践行“一个党员一面旗帜”的示范作用。面对紧急抢修的重要任务,他们立即投入紧张的电力抢修工作中,仅用了1个多小时,就将受损的一条30米低压出线电缆更换完毕,恢复了施工作业现场的正常供电。
“必须与时间赛跑,抢抓供电保障工程进度,要为医院及早投入使用、及时救治新冠肺炎患者赢得宝贵时间。”“塞上电力-点亮湖城”共产党员服务队队长马宝龙说。
为确保施工作业现场的后续安全可靠供电,国网宁夏电力调配电力设备物资和设备安全调试人员,连夜为医院施工现场新增一台施工临时变,直埋10千伏电缆1公里。2月7日15时10分临时增容用电工程顺利投运,确保医院各项工程施工安全可靠供电。
“火速”推进 24小时不停工作业
2月6日,完成宁夏第四人民医院综合楼配电室近300平方米,厚度达15厘米的除冰作业。

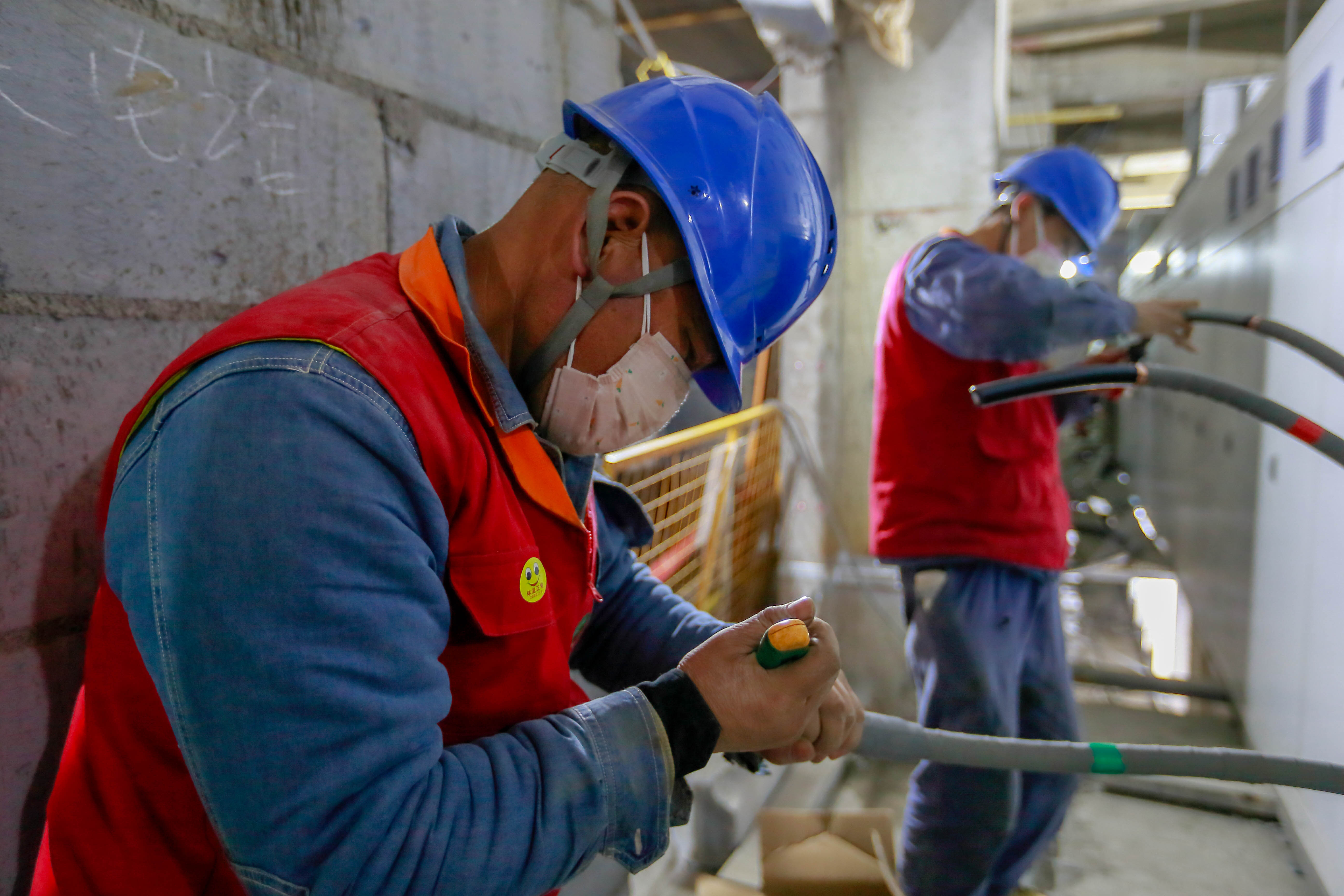

2月7日,银川供电公司14名配网先锋队员组成的“病区突击小分队”身着厚重的隔离防护服,进入医院病区开展电缆敷设。
2月8日零时,医院综合楼地下配电室进入基础焊接阶段。
2月10日凌晨2点,医院综合楼32面低压开关柜全部交付,柴油发电机因入境防疫换车也已全部送达。
2月11日,仅6天时间,医院配电双回路供电配套工程进入收尾阶段。
2月12日,医院供电工程环网柜送电成功,创造了“宁夏速度”。
......

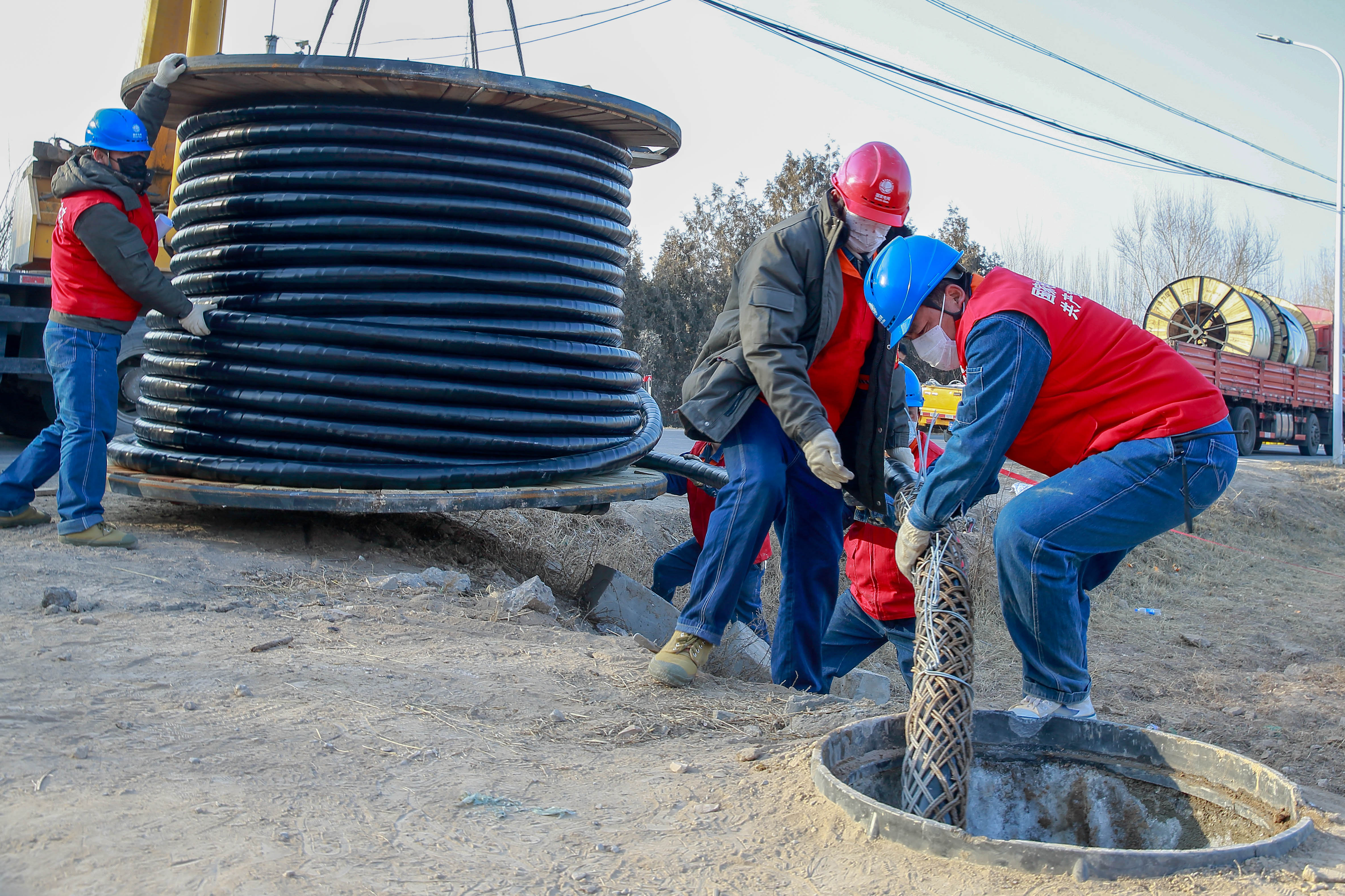

与时间赛跑,与疫情决战。为了控制工程工期,避免交叉建设影响,减少协调困难,国网宁夏电力设备部优先实施了宁夏第四人民医院综合楼外部10千伏线路及相关配电设施工程,并于2月5日连夜确定了医院综合楼采用两路专线供电,第一路电源从220千伏银川变新配出10千伏电缆线路专线提供电源,第二路利用220千伏银川变521电视台专线T接提供电源,全程采用10千伏电缆高压4.1公里,电缆护管280根,院内安装2台环网箱,20台低压分支箱,确保供电保障工程顺利推进。
国网宁夏电力参与医院综合楼供电保障作业现场的施工人数在300人次左右,实行3班倒,24小时昼夜不停工。截止2月10日凌晨,该医院的供电工程所有基础建设已全部完成,工程主要物资设备已全部交付,配电设备开始安装。
医院供电工程建设现场仅临隔离救治病区,国网宁夏电力干部职工克服作业条件差、空间狭小、地面结冰、大件设备吊装等现场作业困难,确保零死伤、零事故、零疫病。
“夜晚‘作战’现场空间狭窄,吊装孔和吊装部位受限,起吊小组和就位小组设计了科学合理、安全可靠的施工预案,我们仅用了2小时就将3台变压器吊装到指定位置。变压器提前就位,可为后续配电工程赢得宝贵时间。”国网银川供电公司元光公司总经理安琪说。
“火速”支援 点亮施工现场
国网宁夏电力在医院供电项目建设过程中,急事急办,特事特办,做好服务对接,为医院工程建设提供了可靠的电力保障,确保建设现场“夜晚灯火通明,白天马达轰鸣”。
宁夏第四人民医院扩建工程时间紧、任务重,各个参建单位连续奋战。但现场施工电源容量不足、夜间施工照明不够、施工用电使用不规范等问题,对施工进展造成了一定的影响。国网宁夏电力讲政治,顾大局,紧急调配资源,连夜完成一台630千伏安配临时用电变压器安装投运,解决了现场施工用电容量不足的问题。
2月8日,国网宁夏电力主动支援照明灯具,调配安装了4台十米泛光灯,解决了施工现场部分固定灯具无法覆盖照明的问题,为夜间施工提供了有力的电力保障。
为加强现场的安全管理,国网宁夏电力总工程师贺文第一时间安排,公司安质部现场组织成立34人的安全管控组,采取“现场驻守+四不两直”方式,对现场施工各环节开展全方位监督检查,确保了现场施工安全有序。为进一步规范施工区域内部临时电源的使用,用电检查人员在进行现场检查督导的基础上,于2月9日与自治区建设厅一起对现场各个施工点用电情况进行了指导,并利用“分级管控、避免越级”的方法,管控电源故障,进一步加强现场用电安全管理,确保施工现场用电安全。
提前5天 创造“宁夏速度”
2月8日正值元宵佳节,16点,宁夏第四人民医院突然提出新增用电负荷需求,需增加225安培低压开关8个,40安培低压开关1个。情况紧急,国网宁夏电力设计人员立即着手修改图纸,专业专注,持续改善,连续苦战7小时后,相应二次图纸修改完毕。2月9日零点,该公司变电设计人员与施工方沟通开关柜吊装方案,并指导就位。当日凌晨2点,设计人员顺利完成电气一次变更图纸,凌晨3点,土建设计人员顺利完成新增的发电机基础设计图纸......

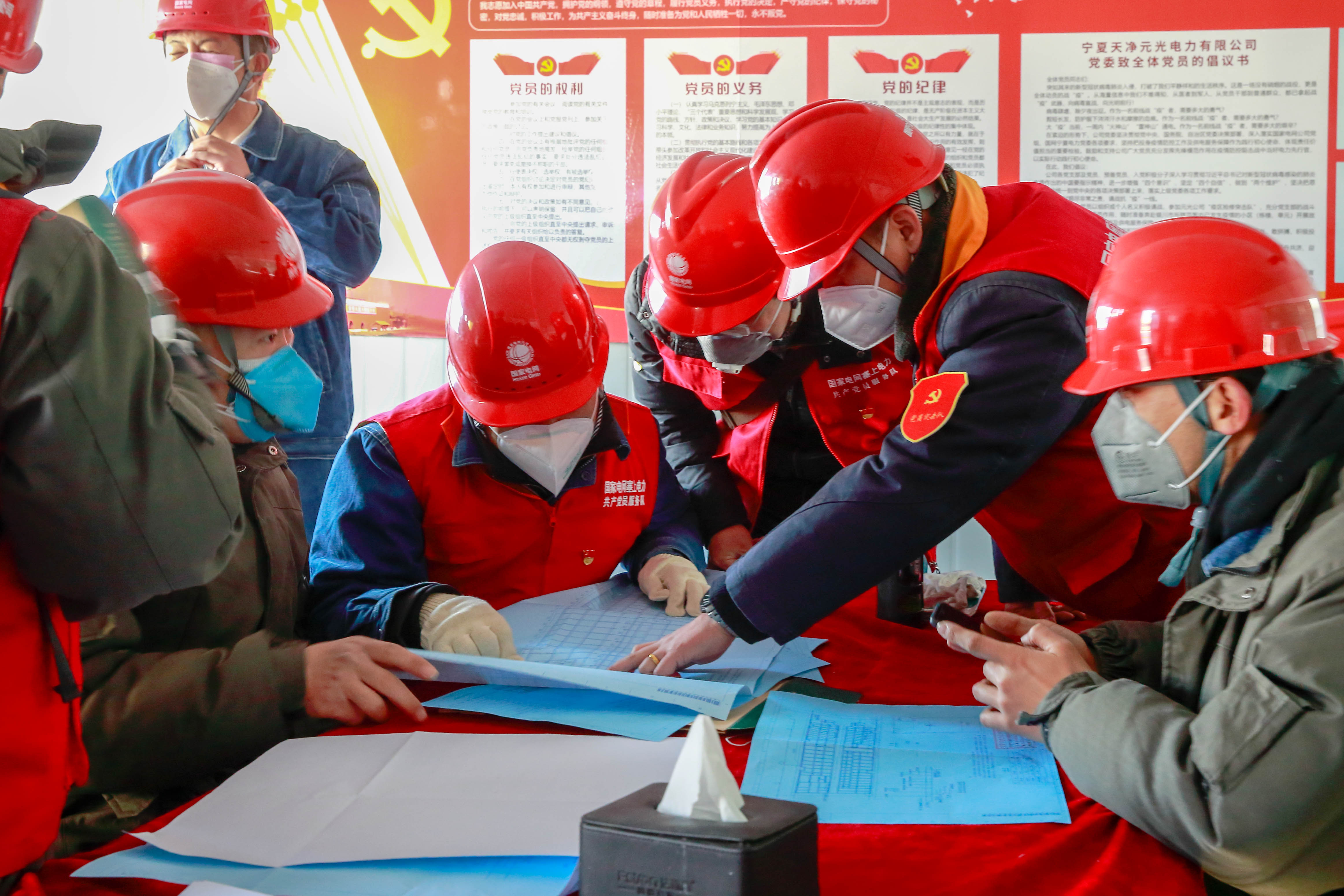

在现场,面对电气主设备零库存、施工设计图纸调整、配电室建筑面积小不满足设备安装要求等工程推进的拦路虎,公司设备部主任刘志远主动出击,第一时间开展工作协调。“团结就是胜利、坚持就能成功。”经过多方努力,供电、施工方案连夜完成;设备厂家承诺5日内设备到现场;医院同意配电室扩大建筑面积的设计变更方案......一次次努力,一项项工作的协调落实,体现了特事特办、急事急办的工程特点和协同作战的效率效果。
提升联动效率,避免单兵作战。现场协同作战,疫情防控及后勤保障工作支援到位,让每位参建人员吃得饱、穿得暖,边施工,边防疫情,消除后顾之忧,全力投入到施工中,尽力把时间进度抢回来。
2月11日上午,在医院供电工程施工现场,国网宁夏电力广大干部职工正忙着进行配电室电缆支架的加工。医院配电工程电缆通道开挖及排管1.7公里,电缆敷设全长4.1公里,均已全部完成。
“多争取一天的时间,意味着早一分钟打赢这场战‘疫’”。一直在现场坚守的施工负责人,国网银川供电公司副总经理梅华说。抢时间、争速度,每个施工人员都在艰苦奋战,特别是在正月十五晚上,加紧调配安装四台十米泛光灯,解决了现场照明不足的问题,用汗水点亮了施工现场,给建设现场带来了光明,带来了动力,带来了希望。
2月15日,经过光明使者们10个昼夜的连续作战,宁夏第四人民医院传染病防治综合楼项目供电工程顺利通电,比原计划提前5天完成,国网宁夏电力也是整个工程项目指挥部最先完成工作任务的参建单位,为自治区党委、政府提出的创造“宁夏速度”作出了宁夏电力人应有的贡献!(宁夏新闻网记者 祁瀛涛)
