构建新能源为主体的新型电力系统 青山750千伏变电站加紧施工
2021-12-09 19:14:37
2021-12-09 19:14:37    来源:宁夏新闻网

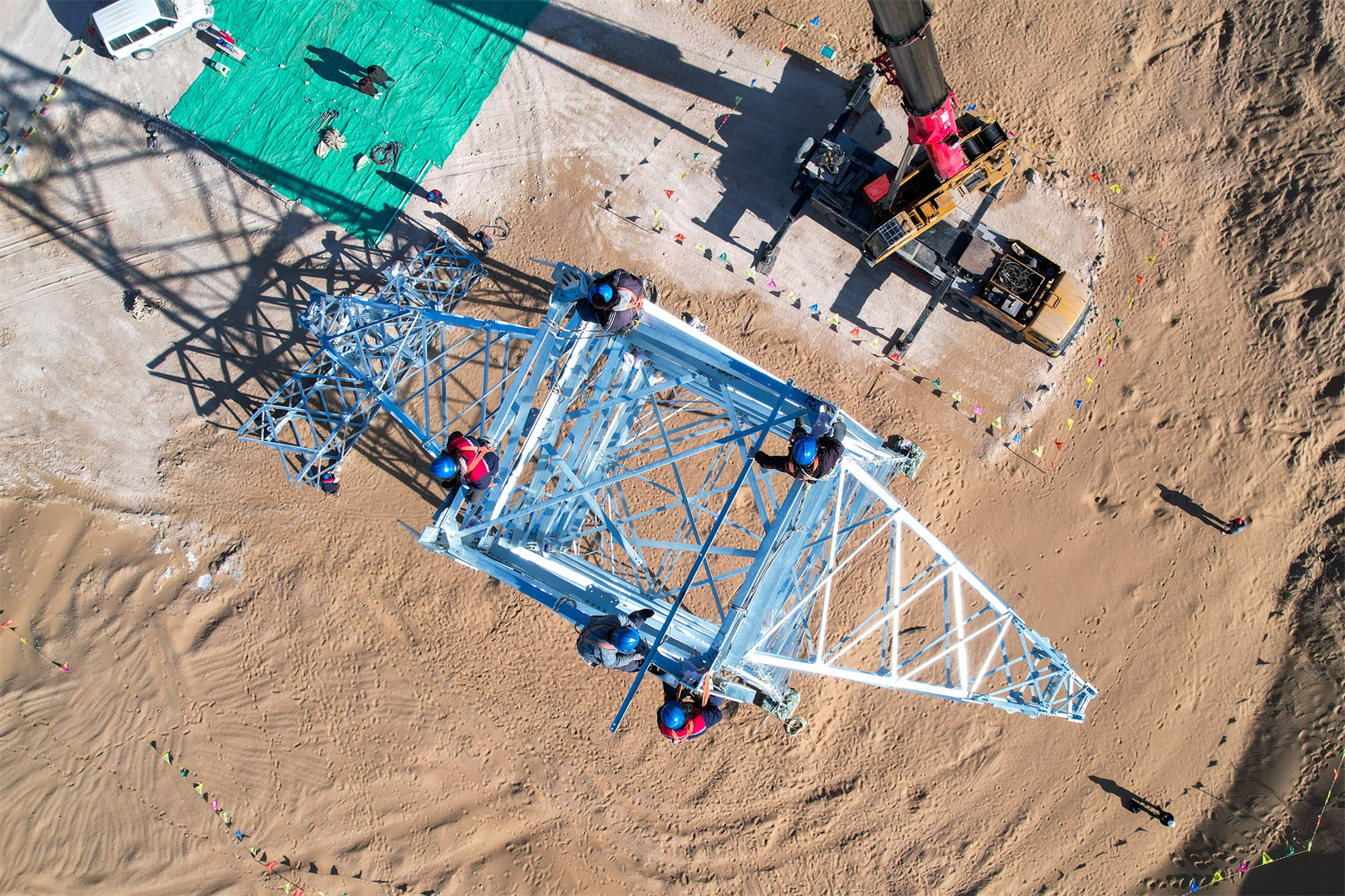

  宁夏新闻网讯(记者 祁瀛涛 文/图)12月9日,虽然是冬季,但在由国网宁夏建设分公司建设管理、宁夏送变电工程有限公司施工的青山750千伏变电站新建工程工地却是一派热火朝天的场景,工作人员正在工地上忙碌着,加紧施工。

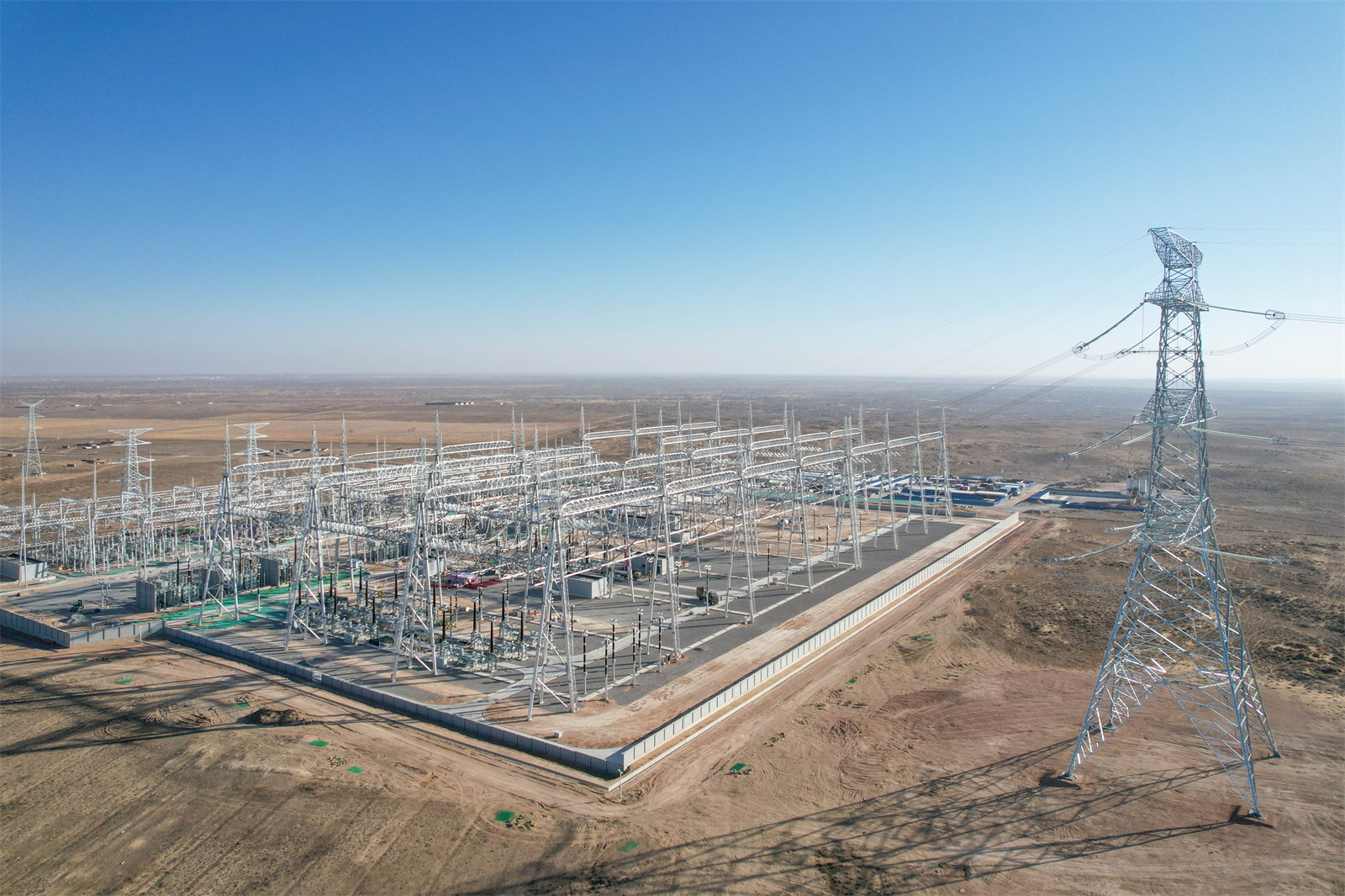

  青山750千伏变电站新建工程位于灵武市宁东镇方家场,站内总面积168.3亩,静态投资71646万元。本期安装2台2100兆伏安变压器,建设750千伏出线1回至灵州±800千伏换流站,预留出线9回;建设330千伏出线10回,预留11回。

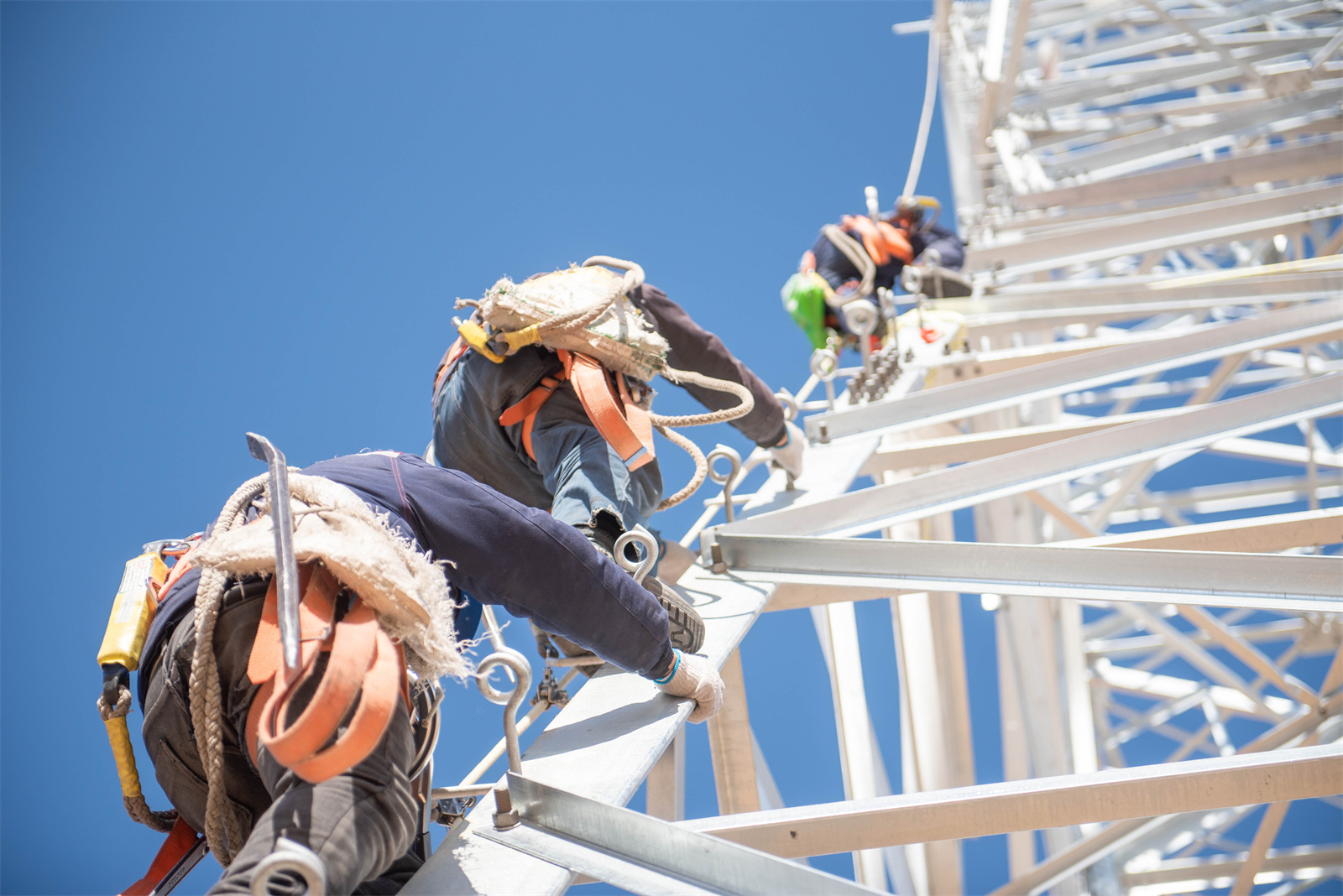

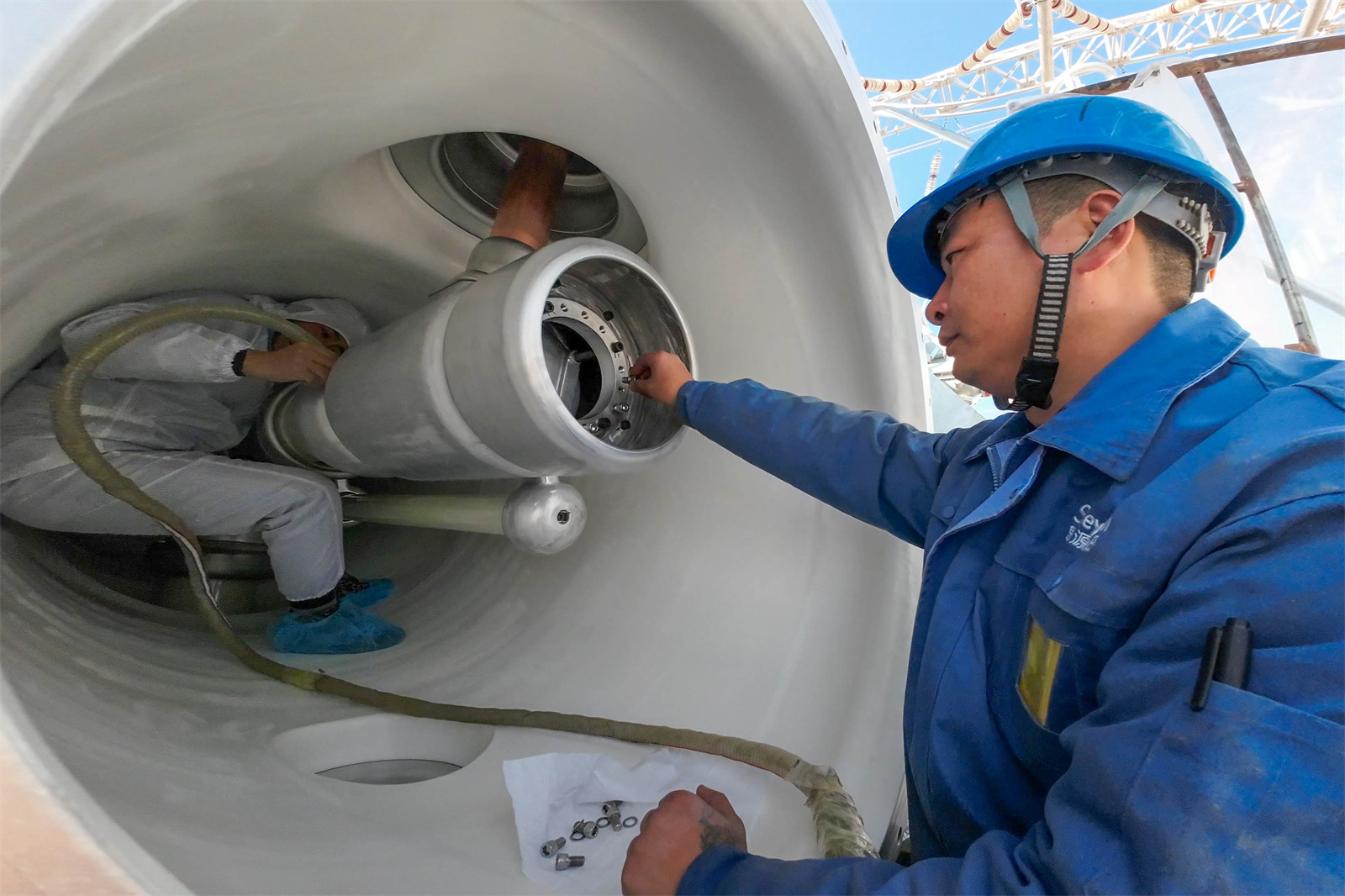

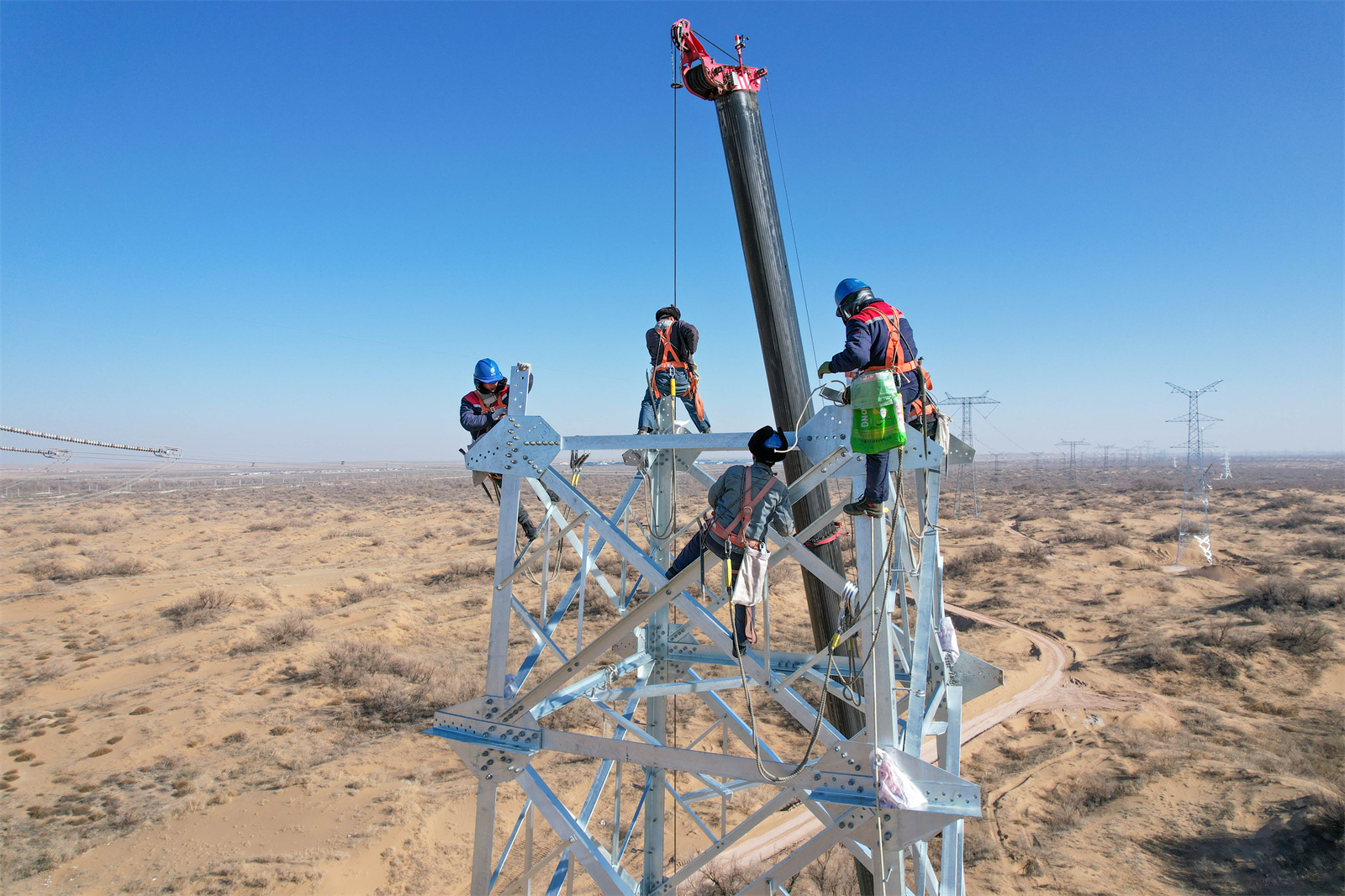

  该工程自2020年6月30日开工建设,2021年7月23日完成土建施工,目前电气设备安装工作已基本结束,完成总计3500吨钢结构吊装、5000米管型母线安装、400公里电缆敷设,正在进行设备调试试验,计划2022年上半年建成投运。

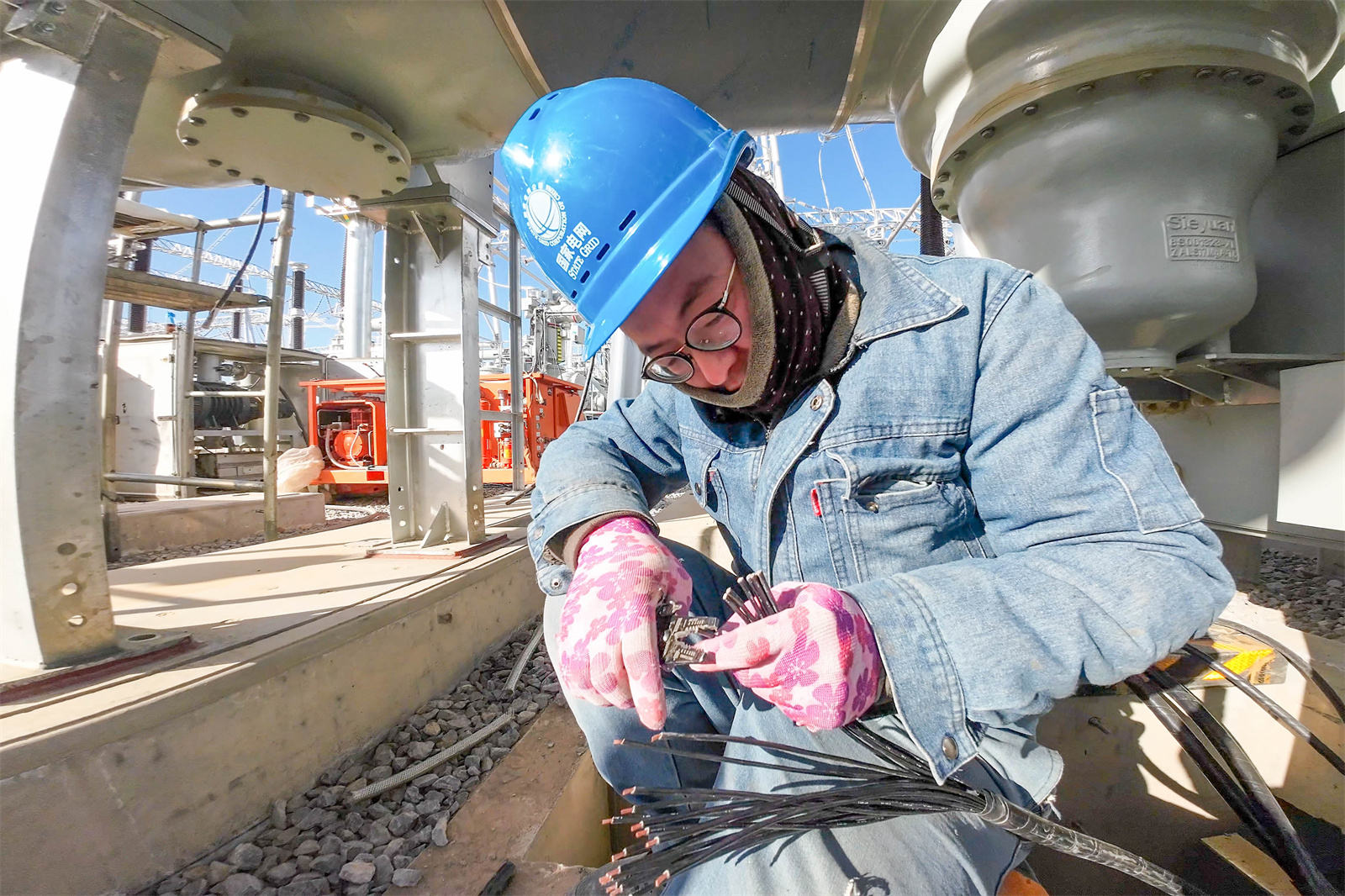

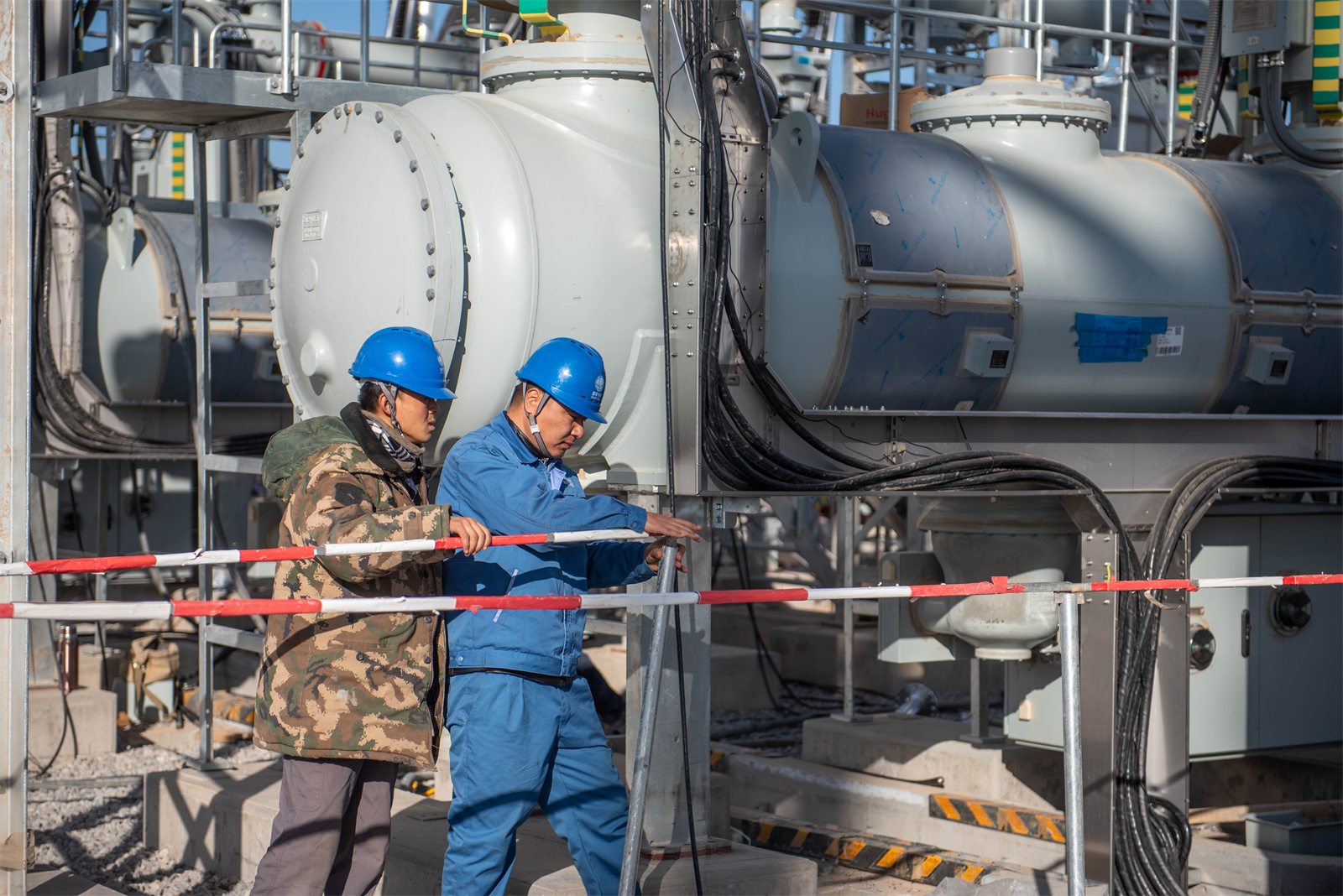

  变压器作为变电站的心脏,现已安装就位,正在进行热油循环,根据设备厂家技术要求,主变热油循环出口温度需达到65摄氏度以上并保持96小时,针对当前最低气温已突破零下10摄氏度的天气,如何有效提升油温成为现场的当务之急。现场临时党支部就主变热油循环问题组织现场技术人员及设备厂家进行讨论研究,借鉴以往土建冬期施工暖棚法施工方法,对主变压器采取搭设保温棚将主变压器整体包在保温棚内并覆盖棉被进行保温,同时在棚内设置地暖炉进行增温,为变压器穿上棉衣保暖增温,快速有效提高主变热油循环质量,降低热量损失,缩短油温提升时间,单相变压器热油循环时间由15天缩短至7天,在提高工作效率的同时有效推进了现场安全管理落实,确保迎峰度冬现场安全管控措施有效落地。

  该工程的建成将为中民投盐池新能源综合示范区、宁东光伏产业园区和盐池县光伏发电示范园区等新能源接入提供条件,积极构建新能源为主体的新型电力系统,加快实施能源领域碳达峰行动。同时,可满足宁东地区新增负荷的供电需要,改善主网架结构,降低系统短路电流水平,提高电网安全稳定。

【编辑】:祁瀛涛
【责任编辑】:孙晓村
宁夏日报报业集团 宁夏新传媒有限公司 Copyright 2000-2018 NXNEWS.NET All Rights Reserved
地址:宁夏银川市金凤区宜居路156号 邮编:750001 新闻热线:0951-5029811 传真:0951-5029812  合作洽谈:0951-6031787
互联网新闻信息服务许可证号:64120170001 国家广电总局信息网络传播视听节目许可证:2908244号
新闻出版总署互联网出版许可证:(署)网出证(宁)字第008号 宁公网安备 64010402000050号
工信部ICP备案编号: 宁ICP备10000675号-4 增值电信业务经营许可证编号:宁B2-20060004
法律顾问:言成律师事务所 电话:13369511100,15109519190
