宁夏新闻网讯(记者 祁瀛涛)近日,宁夏吴忠杞乡750千伏变电站330千伏线路工程铁塔组立全面铺开,多名施工人员正在有序推进施工。
该工程为国网宁夏电力有限公司发展规划重点工程,包含大坝电厂—侯桥Ⅰ线、黄河—侯桥Ⅲ线改接入杞乡变电站330千伏线路工程、大坝电厂—枣园、大坝电厂—枣园Ⅱ线接入杞乡变电站330千伏线路工程及杞乡750千伏变电站330千伏送出配套工程三个单项工程。杞乡变扩建后不仅满足新增负荷供电需要,并为周边新增新能源提供接入条件。将大侯Ⅰ线、黄侯Ⅲ线改接入杞乡变,可提高吴忠西部330千伏通道输电能力,缓解黄河断面压力、黄河主变N-1限制,优化吴忠、中卫地区330千伏电网界面,提升两地区电网供电能力及新能源接入能力。

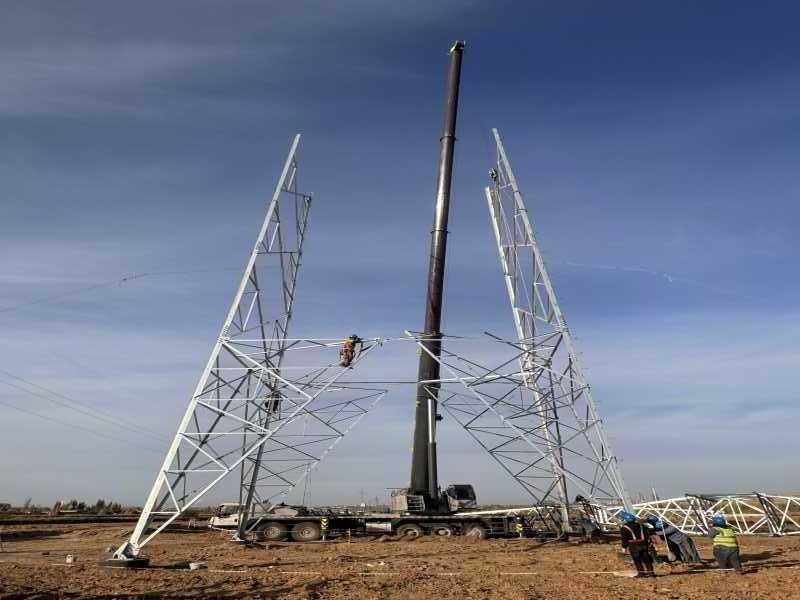

目前工程大侯段基础浇筑完成100%、大枣段67%。近日,大侯段两个分包单位六个班组100余名工人正有序将塔腿、塔身、横担、塔头从吊装到就位,每一个环节都衔接有序,确保20米长塔身精准对接,10余吨塔头横担稳步升高至60米高的塔顶。施工项目负责人周飞说:“本工程铁塔单基重量均在20-60吨,全线大部分以耕地为主,为了减少临时占地及机械化施工要求,我们采取分段吊装进行组装,合理制定分段方案,确保安全高效完成组立工作。”
据悉,该工程将在本月中旬如期开展导地线架设施工。国网吴忠供电公司杞乡750千伏变电站330千伏线路工程业主项目经理王亘说:“我们在每个工序开展施工前,充分考虑灌溉、阻挡、机械等不利因素,提前谋划,合理制定施工计划,建设期间不断强化安全、质量管理,计划本年度完成导地线架设60%,2024年6月具备竣工投运条件。”(图片由受访单位提供)
