宁夏银川:区域枢纽变电站设备改造攻坚完成
2023-11-14 21:49:26
2023-11-14 21:49:26    来源:宁夏新闻网


  宁夏新闻网讯(记者 祁瀛涛)11月13日凌晨,随着国网银川供电公司220千伏掌政变电站3号主变压器成功带电投运,该变电站最为核心的“第六步”停电改造工作圆满结束,也标志着耗时217天的全站电力设备改造工作基本完成。

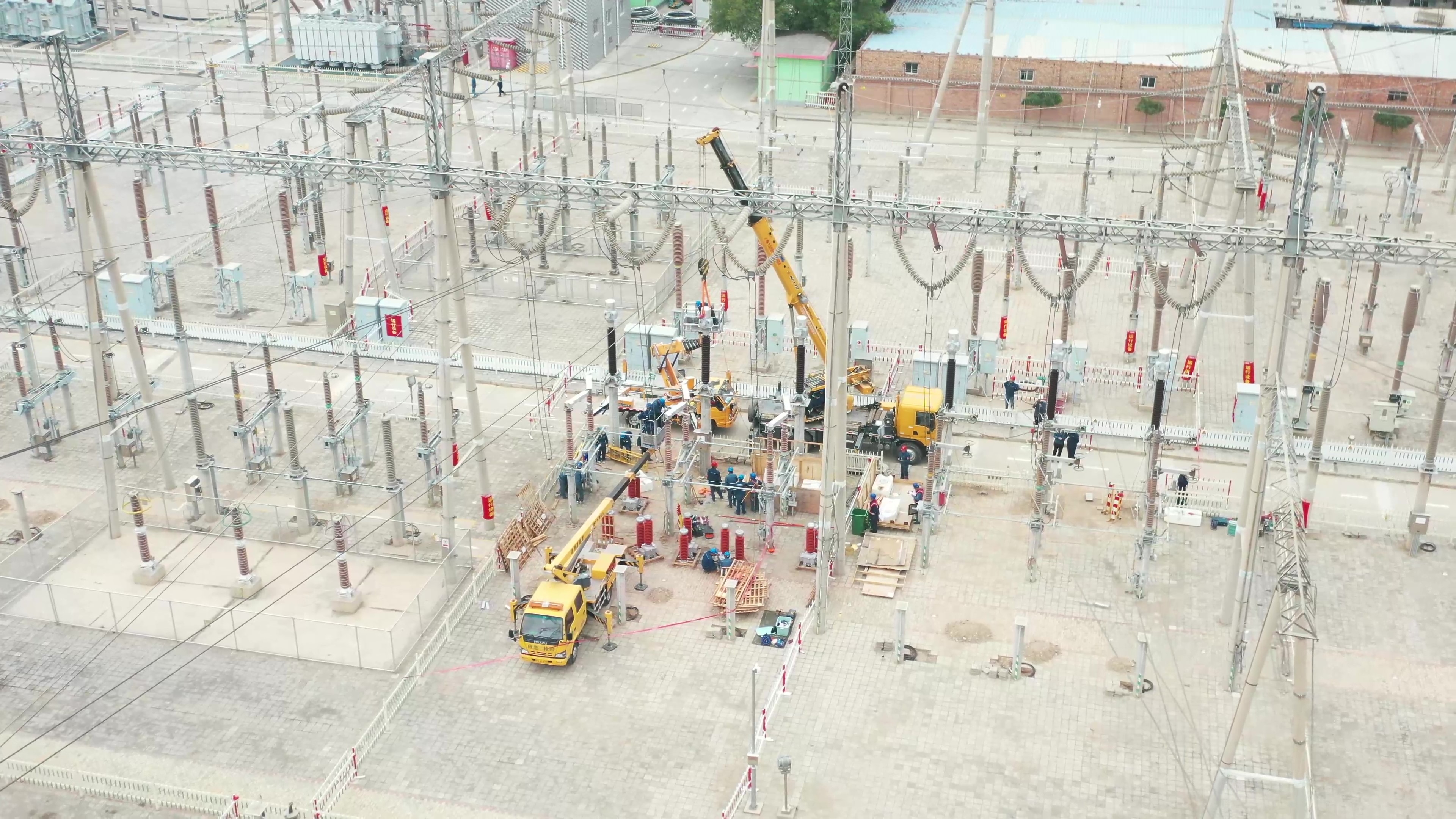

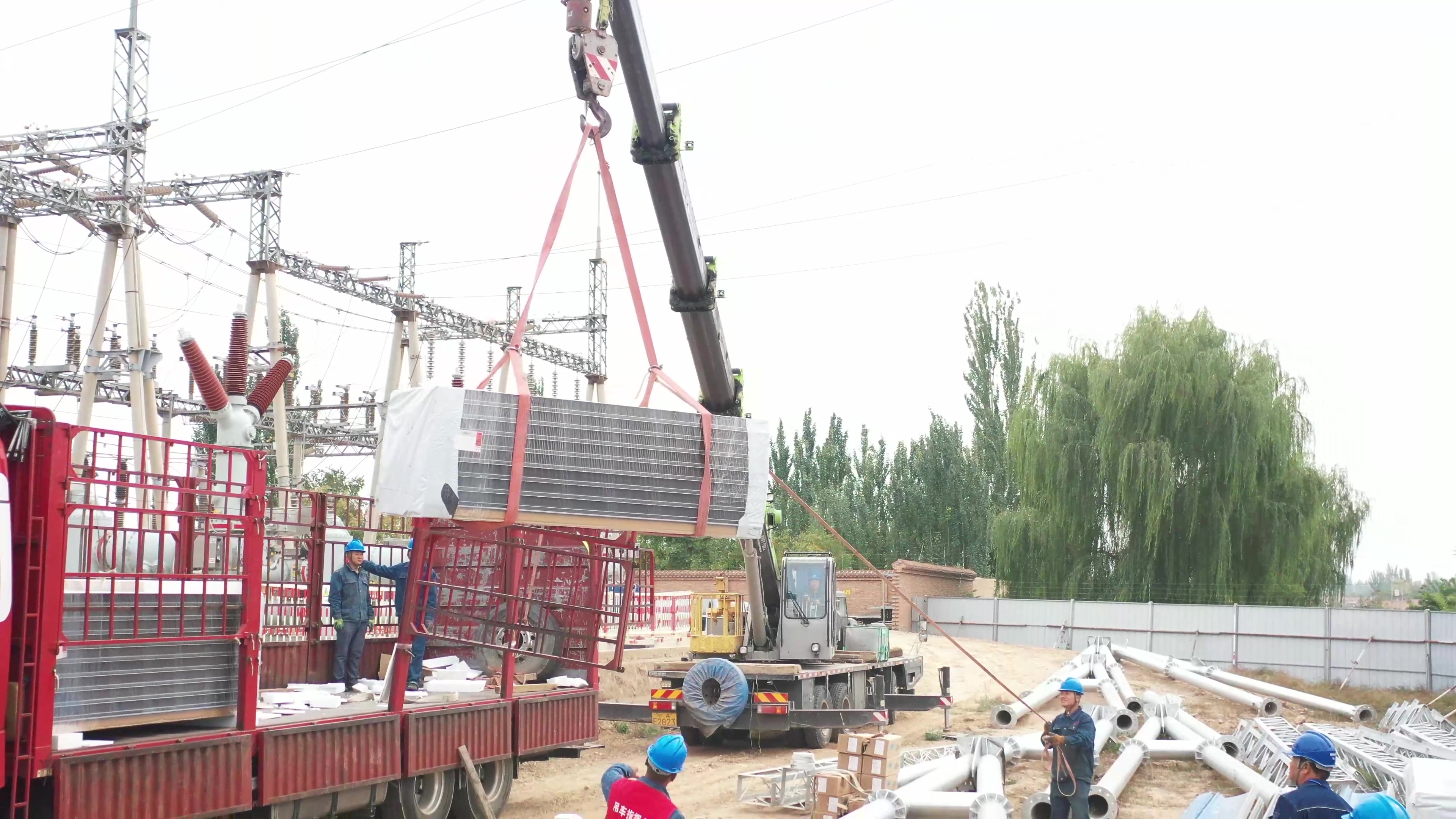

  掌政变电站设备改造工程“第六步”停电改造从10月8日开始至11月12日结束,不停工改造作业共计36天。针对改造作业涉及的工作单位多、专业多、设备多,以及改造时间紧、战线长、任务重等特点,国网银川供电公司周密部署,成立1个领导组,工程管控施工等6个分组,分“三个阶段”进行施工,同时该公司首次采用“110千伏线路联络”运行方式保证设备改造期间关联变电站双电源供电稳定。工作人员于11月12日基本完成全站综合自动化系统及81套二次设备技术改造更换、18台断路器及隔离开关大修试验和2座110千伏组合电器保温仓搭建工作,掌政变电站的110千伏及10千伏电网网架恢复正常运行方式,“澎湃”电能正通过改造后的电力设备源源不断输送到千家万户。


  掌政220千伏变电站位于银川东部,投运于1999年,是银川电网重要枢纽变电站,向市区内8座变电站供电,覆盖银川市近1/3人口,为银川东部核心商圈、工业、农业和畜牧业提供电力供应。

  在掌政变电站改造伊始,主要负责此次改造工程的国网银川供电公司变电运维中心、变电检修中心和二次检修中心选派精兵强将组成三支青年突击队投入到改造工程的各项工作中。施工期间日均参与直接施工130人,参与操作36人/次,输电配电参与保电工作37人,最高峰时有283人参与相关工作,累计完成电网运行方式变换16次,执行倒闸操作票354份,进行电网风险巡视503次,许可执行一种工作票40份。青年突击队队员们夜以继日、顽强奋战,严把作业安全关、检修质量工艺关,将安全筑牢在电力生产一线。


  截至目前,掌政变电站所有新设备投运后运行一切正常,通过该改造工程全面提升了区域枢纽变电站设备健康水平,为迎峰度冬期间市民群众安全可靠用电提供了坚强保障。(图片由受访单位提供)

【编辑】:祁瀛涛
【责任编辑】:马江
宁夏日报报业集团 宁夏新传媒有限公司 Copyright 2000-2018 NXNEWS.NET All Rights Reserved
地址:宁夏银川市金凤区宜居路156号 邮编:750001 新闻热线:0951-5029811 传真:0951-5029812  合作洽谈:0951-6031787
互联网新闻信息服务许可证号:64120170001 国家广电总局信息网络传播视听节目许可证:2908244号
新闻出版总署互联网出版许可证:(署)网出证(宁)字第008号 宁公网安备 64010402000050号
工信部ICP备案编号: 宁ICP备10000675号-4 增值电信业务经营许可证编号:宁B2-20060004
法律顾问:言成律师事务所 电话:13369511100,15109519190
