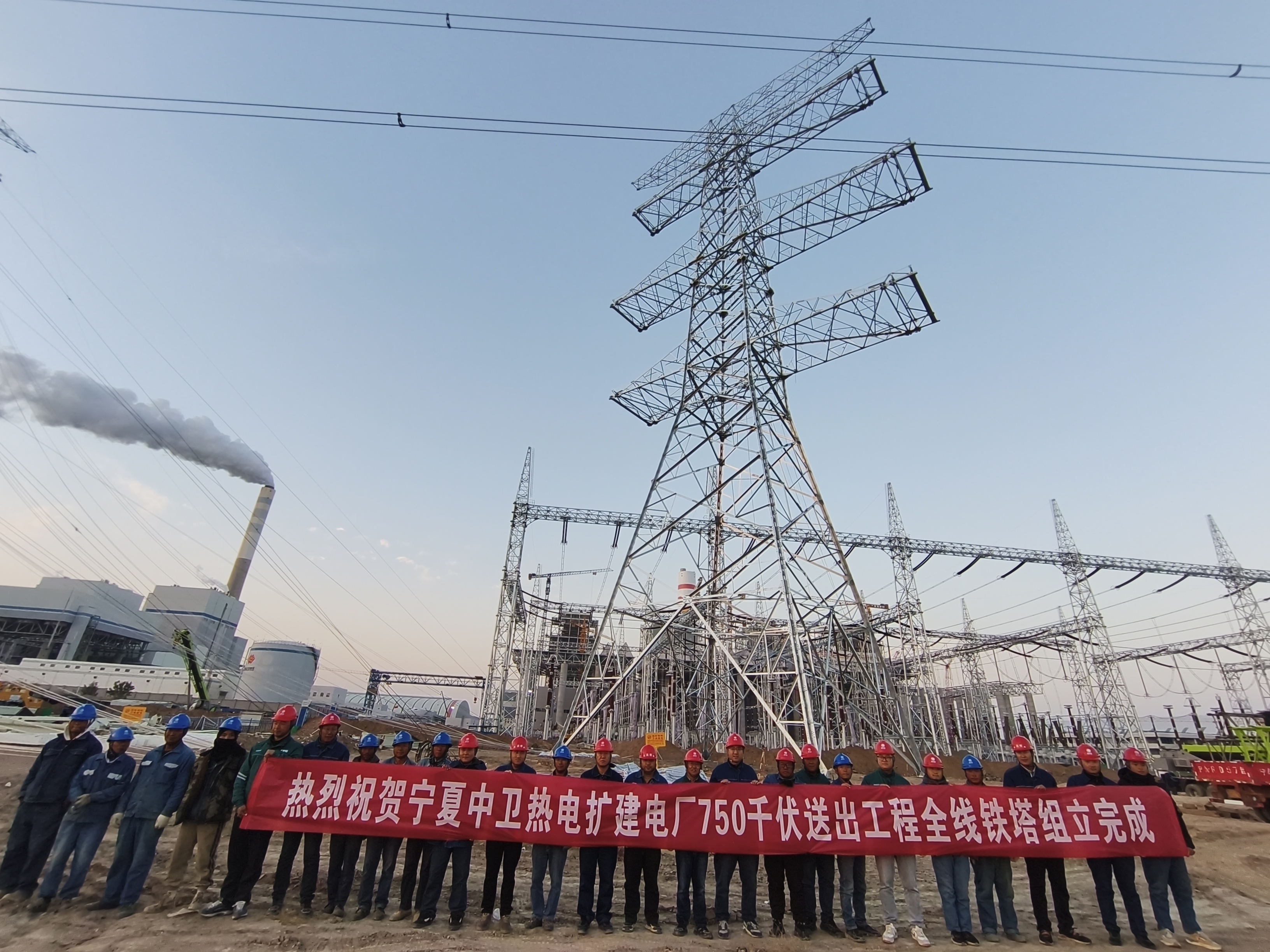

宁夏新闻网讯(记者 祁瀛涛)10月19日,由宁夏送变电公司承建的宁夏中卫扩建电厂750千伏送出工程顺利完成J1铁塔组立,标志着该工程全线铁塔组立完成。

宁夏中卫热电扩建电厂750千伏送出工程途经宁夏中卫沙坡头区东园镇、镇罗镇和中宁县余丁乡,起于沙坡头区东园镇在建中卫热电扩建电厂750千伏出线架构,止于中宁县余丁乡中宁±800千伏换流站750千伏侧进线构架,全长36.567公里,新建角钢塔82基,其中双回路直线塔56基,双回路耐张塔26基。
