白银至黄河Ⅰ、Ⅱ回开断接入天都山750千伏线路工程开工建设
2024-05-21 19:38:01
2024-05-21 19:38:01    来源:宁夏新闻网

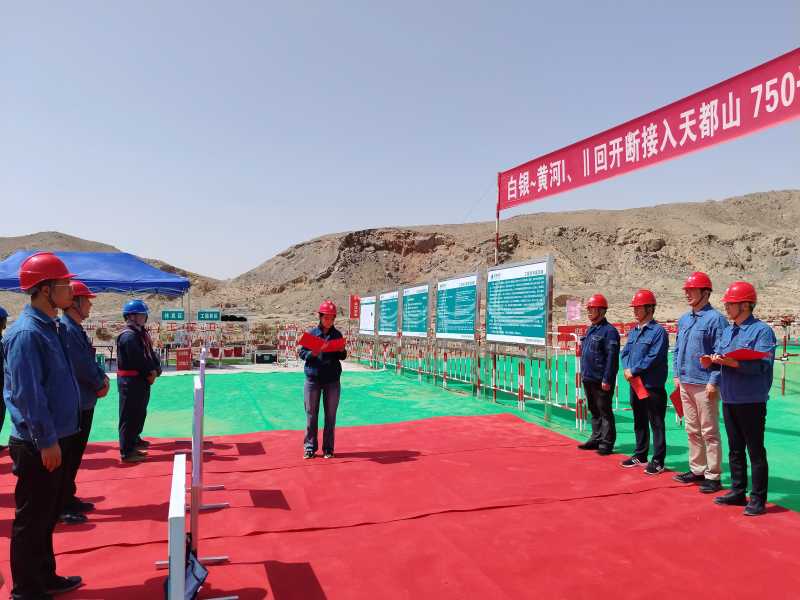

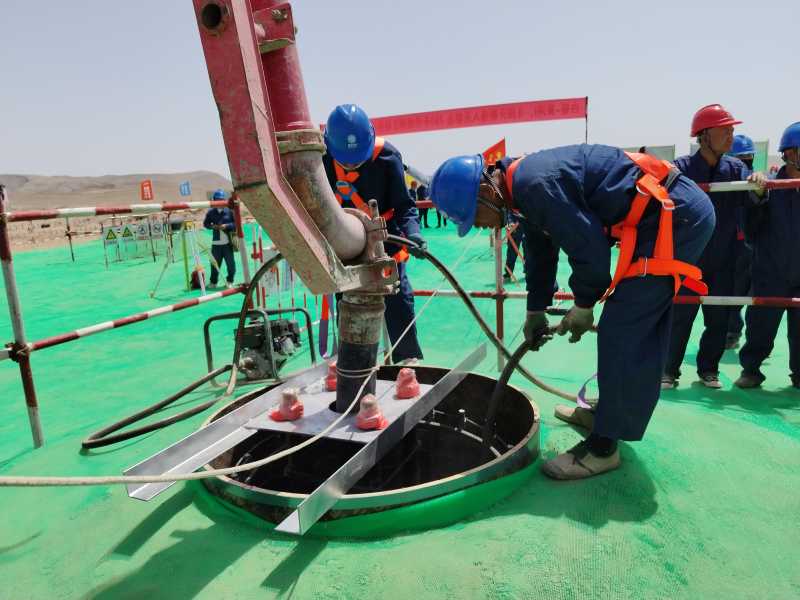

  宁夏新闻网讯(记者 祁瀛涛)5月21日,白银至黄河Ⅰ、Ⅱ回开断接入天都山750千伏线路工程在中宁县徐套乡HR9现场成功举行基础首基试点,标志着该工程基础施工正式拉开帷幕。

  作为宁湘直流配套电源汇集送出交流工程的关键组成部分,该工程起自中宁县已建的白银至黄河I、Ⅱ回750千伏线路开断点,终止于新建750千伏天都山变电站。线路将穿越中卫市中宁县和沙坡头区,总长度达到44.23公里,包括Ⅰ回线路23.21公里和Ⅱ回线路21.02公里。整个工程将建设96基铁塔,并对原有的白黄I、II回线路进行部分拆除。


  为确保项目顺利推进,国网宁夏电力建设部进行了全面协调。国网宁夏建设分公司和宁夏送变电公司精心组织了施工资源,包括人力、机械和材料,并成立了由经验丰富的专业人员组成的业主、施工、监理项目部。通过细致的工期分解、合理的进度安排以及优化的安全技术质量管理措施,项目团队高效完成了前期各项准备工作。

  据悉,该工程计划于2025年9月30日建成投运。一旦投入运营,它将极大地满足直流送端风光火储一体化配套电源的需求,为中卫地区的大规模新能源电源汇集送出提供强大支持,同时减轻当地330千伏电网在新能源送出方面的压力。此项目的实施不仅将增强电力网络的稳定性和输送能力,也是推动宁夏清洁能源发展和电网现代化建设的重要一步。(图片由受访单位提供)
