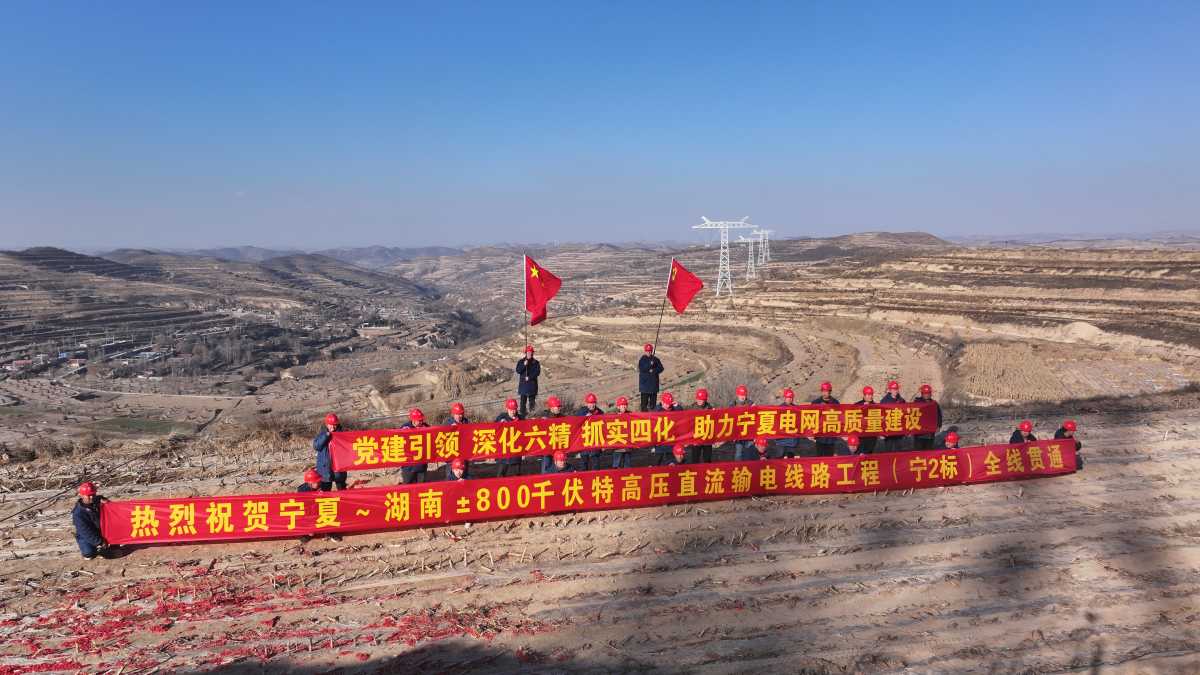

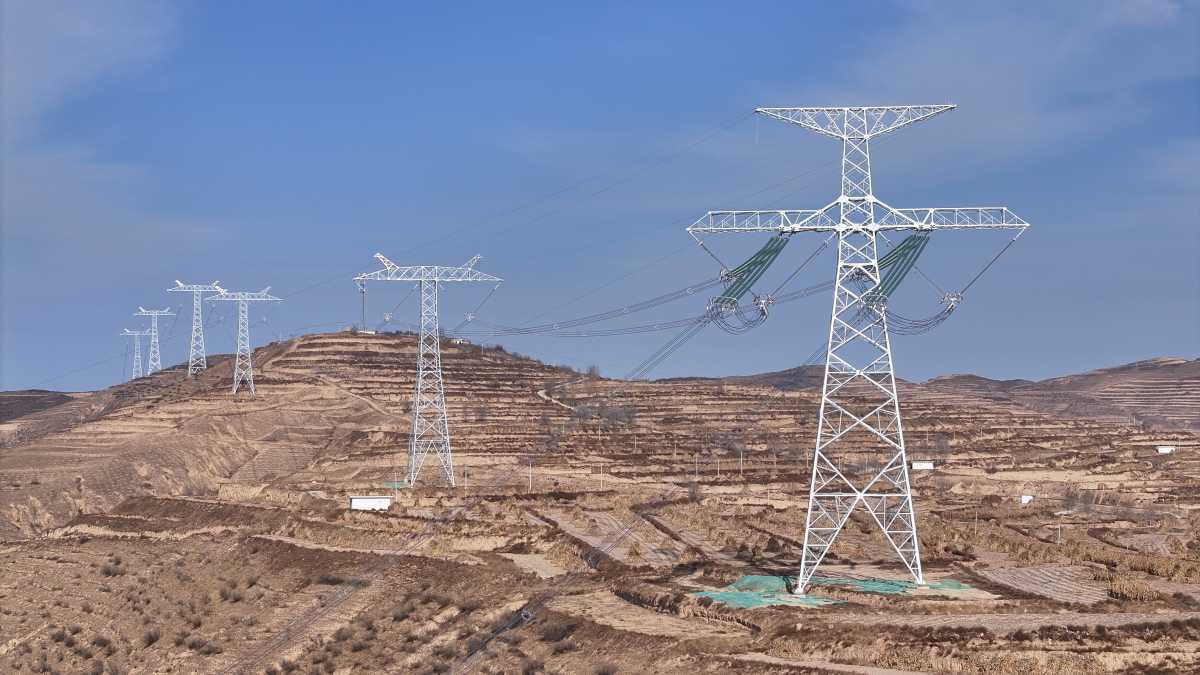

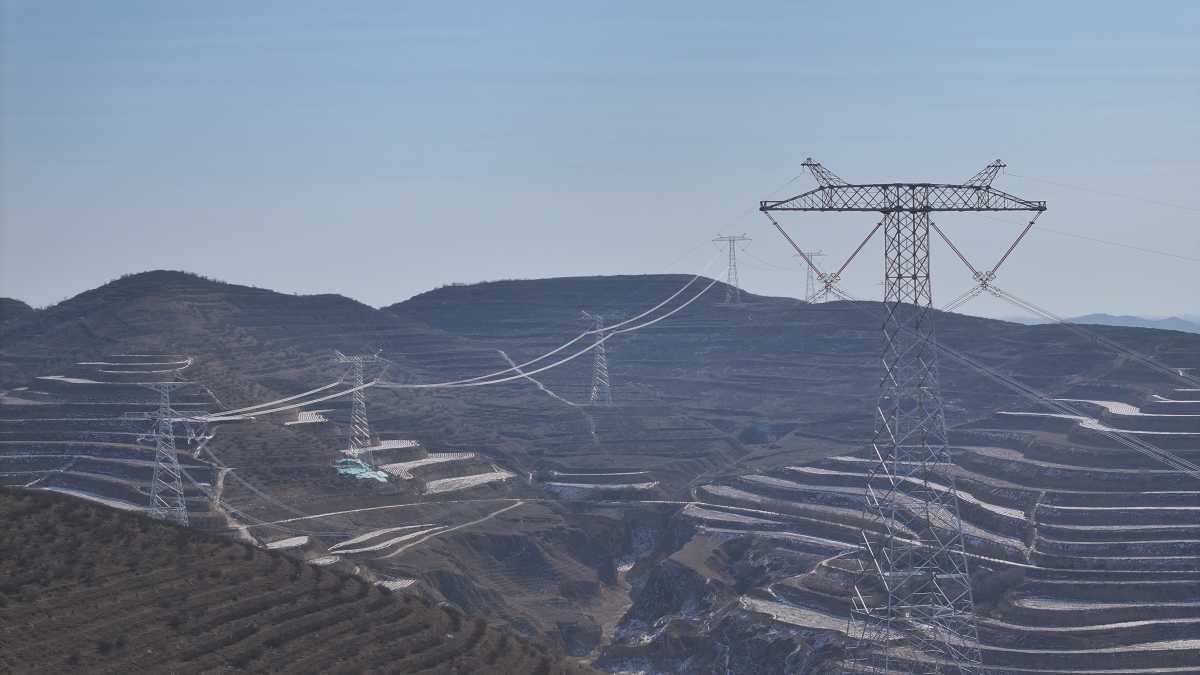

宁夏新闻网讯(记者 祁瀛涛)12月6日15时25分,宁夏~湖南±800千伏特高压直流输电线路工程宁2标段全线贯通,较里程碑计划提前26天完成,标志着“宁电入湘”工程宁夏段取得阶段性的胜利,同时为年内“宁电入湘”宁夏段线路全线贯通奠定坚实基础。
据悉,宁夏~湖南±800千伏特高压直流输电线路工程起于宁夏中宁换流站,止于湖南衡阳换流站,全长约1634公里,途经宁夏、甘肃、陕西、重庆、湖北、湖南六省(自治区、直辖市)。其中,宁2标段全长120公里,新建铁塔231基,工程于2023年10月24日开工建设,历经410个日夜,于2024年12月6日全线贯通,计划将于2025年5月具备带电投运条件。
宁2标段自开工以来,严格执行一级网络计划,在15个月的施工建设过程当中严格按照规范、标准和设计图纸,严格把控每一个环节和工序质量,全线基础逐基试验检测、杆塔逐基把关验收、导地线单端策划架设等关键施工环节采取严格的全过程质量管控,确保施工工艺标准严格、质量合格。
该标段在建设过程当中面临诸多严峻挑战,如施工地形地貌复杂多变,张牵场选择布设困难,雨雪天气影响施工组织等困难,施工难度远超预期。针对以上影响,“宁电入湘”宁2标段业主、施工、监理项目团队科学统筹组织、前置策划落实,圆满完成跨越高速公路、750千伏高压线路等多项二级风险作业。同时,在设计阶段运用三维建模技术对线路走向和杆塔布局进行精准规划,提高施工线路的安全性和稳定性。施工过程中通过采用无人机航拍技术,控制塔位基础扰动面积,实现水土保持措施的有效控制。
工程建成后,宁夏将向湖南年输送电量360亿-400亿千瓦时。宁夏“内供”“外送”电量将达到“两个1000亿”(区内售电量1000亿千瓦时,外送电量1000亿千瓦时);可再生能源发展实现“两个50%”(装机占比50%,发电量占全社会用电量50%),新能源资源禀赋优势得到进一步发挥,在全国能源资源优化配置中发挥更大作用。(图片由受访单位提供)
