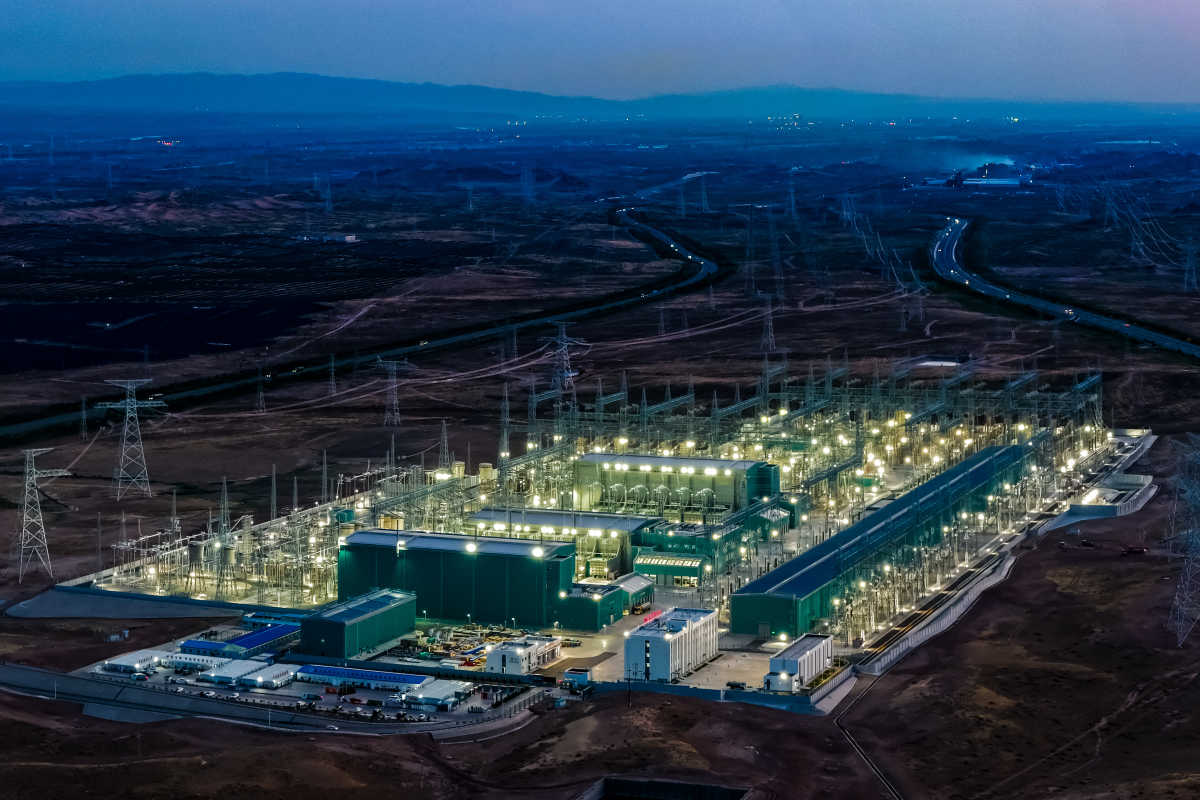

宁夏新闻网讯(记者 祁瀛涛 文/图)6月29日,国家电网宁夏-湖南±800千伏特高压直流输电工程(“宁电入湘”工程)圆满完成168小时试运行,具备400万千瓦送电能力,开始向湖南送电,为湖南电网迎峰度夏提供坚实保障。

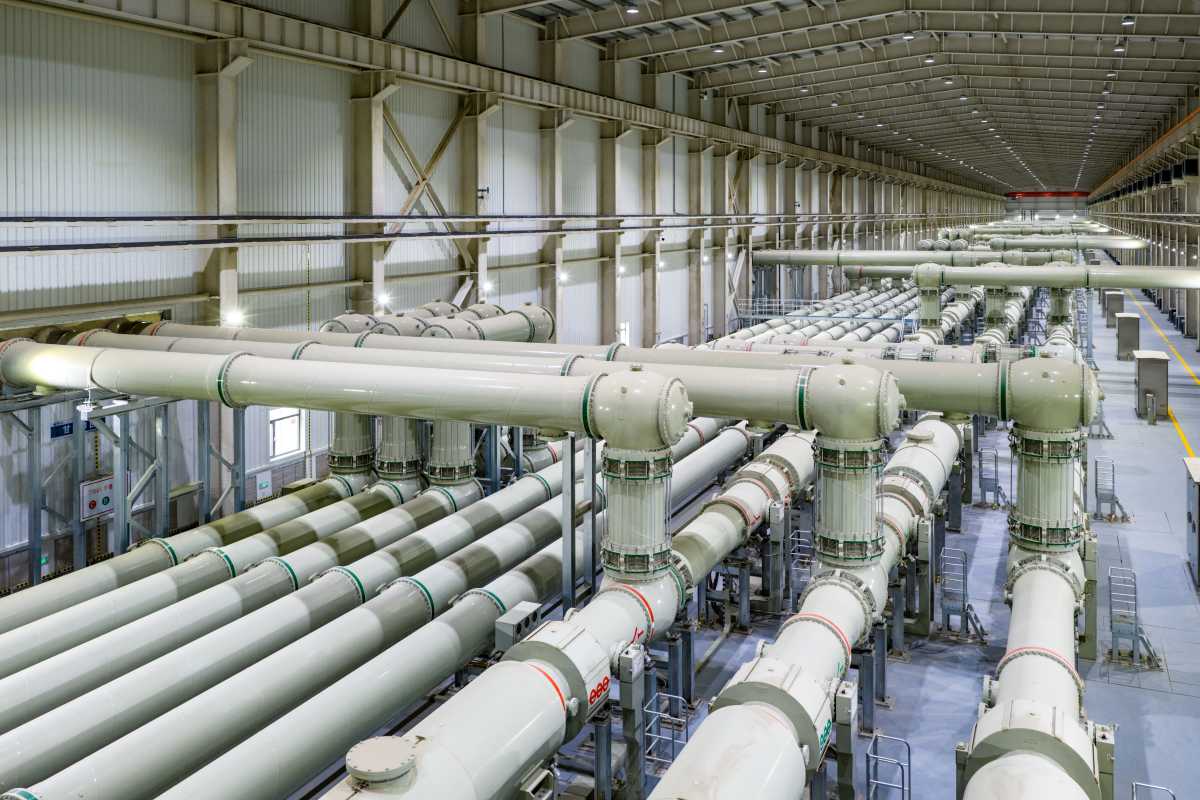

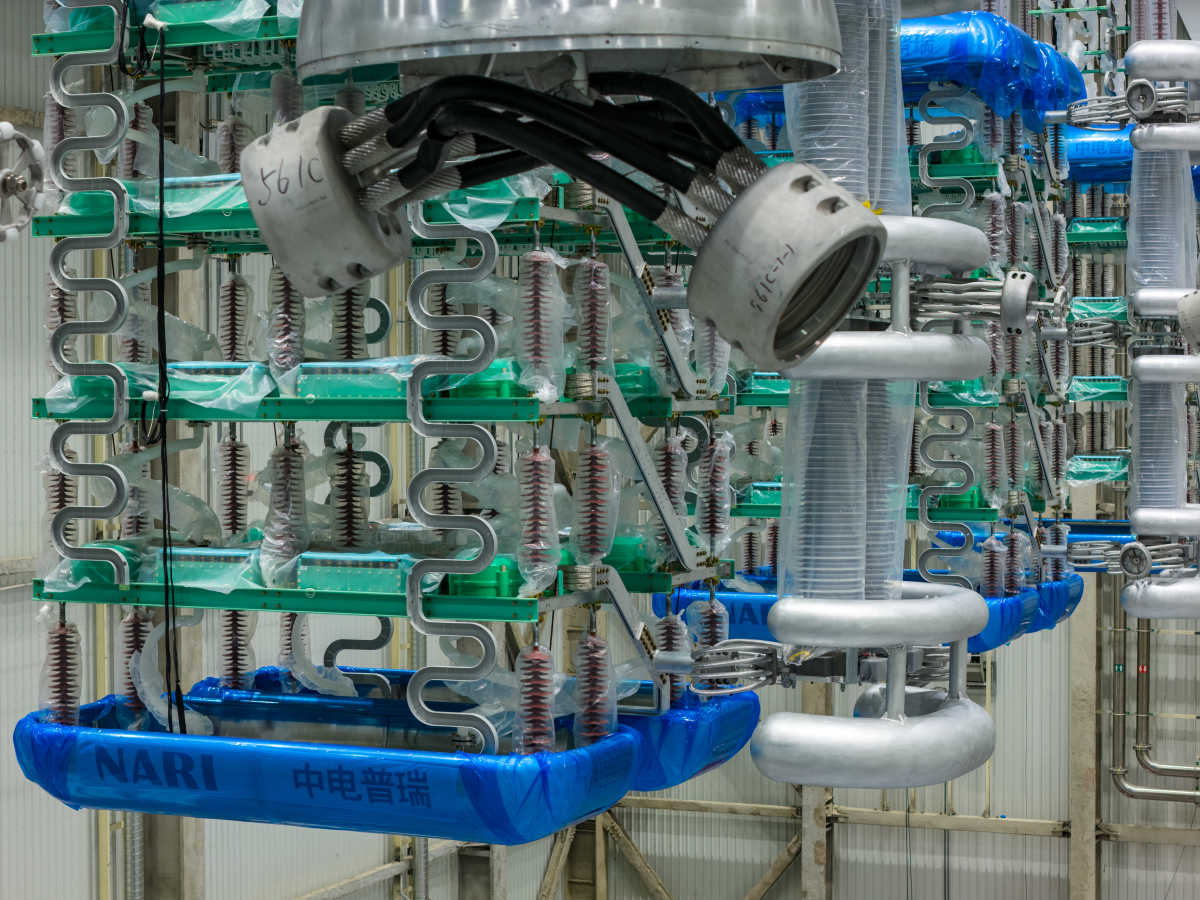

该工程调试及试运行期间成绩斐然,创下西北地区特高压直流交流系统调试时间最短纪录,实现换流变一次充电成功、直流系统一次解锁成功、监控后台零报警的最优指标,已向湖南外送电量1.4亿千瓦时。预计9月中旬整体竣工投产,届时送电能力将达800万千瓦,“塞上绿电亮三湘”愿景将成现实。

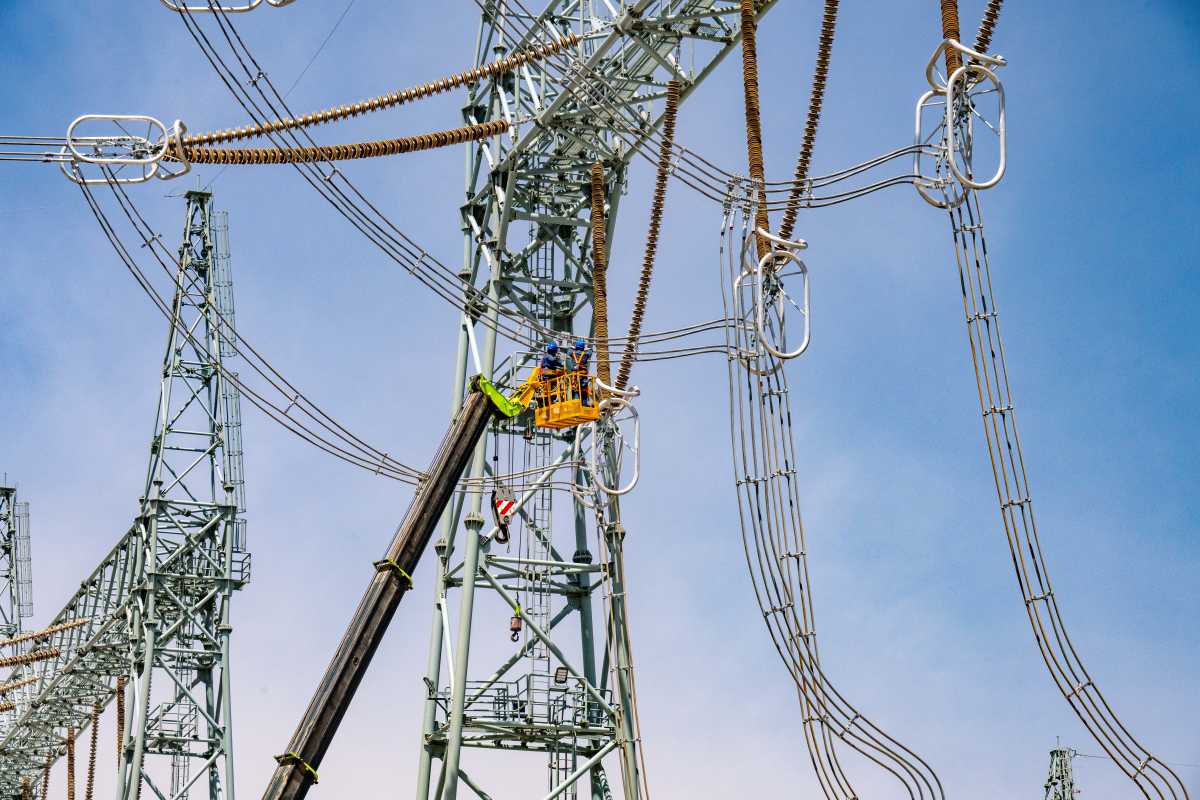

“宁电入湘”工程额定电压±800千伏、额定容量800万千瓦,起于宁夏中卫市中宁换流站,途经甘肃、陕西、重庆、湖北,止于湖南衡阳市衡阳换流站,线路全长1616公里。工程于2023年5月获批,是我国首条获批的以输送“沙戈荒”风电光伏大基地新能源为主的特高压输电通道。

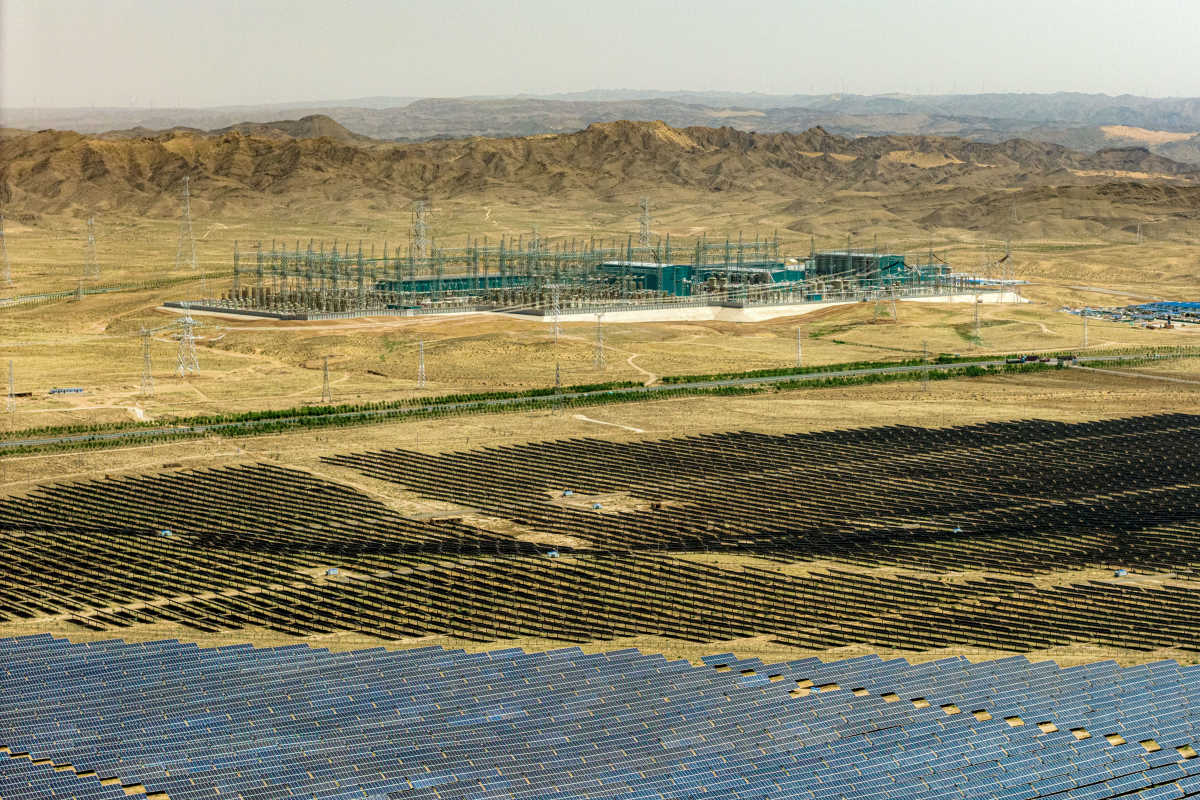

宁夏太阳能、风能资源丰富,是“沙戈荒”新能源开发的主战场。该工程配套电源装机容量1764万千瓦,新能源占比达1300万千瓦,其中风电400万千瓦、光伏发电900万千瓦。宁夏境内工程线路及配套电源估算投资700亿元左右,将直接拉动宁夏及周边“沙戈荒”地区清洁能源全产业链发展。
值得一提的是,“宁电入湘”工程新能源外送比例超50%,有效解决了西部新能源富集地区“发得出、送不走”的难题,显著减少受端地区化石能源消耗和碳排放。这一工程既盘活了西部风光资源,带来经济效益,又为中东部提供经济、清洁电力保障,实现了区域协调发展与生态环境保护的双赢,为能源体系绿色低碳转型和构建新型电力系统积累了宝贵经验与技术支撑。
