宁夏新闻网讯(记者 杨兆莲)138公里高压走廊犹如一条银亮的丝带,正穿越灵武临河工业区、宁东能源化工基地和盐池县冯记沟矿区,数百名建设者在烈日下,将这条承载宁东铁路电气化改造核心动力的“输电主动脉”一寸寸延伸。记者8月6日从西部创业公司了解到,作为宁东铁路电气化改造核心动力的外部电源工程展放线施工日前全面铺开,这项总投资3.23亿元的重点工程,将架设6条110kV输电线路,构建起安全可靠的双回路供电网络,为宁东铁路电气化运行提供强劲保障。
翻开厚重的工程日志,每个关键节点都铭刻着奋斗足迹:2月28日,首根桩基破土,拉开工程序幕;3月9日,首基杆塔稳稳扎根大地;5月20日,组塔作业启动,钢铁构件在烈日下熠熠生辉;6月14日,立塔作业全面展开,吊装铁臂舒展,蓝天白云下初具规模的钢铁阵列昂然挺立;7月21日,月泉-冯记沟段展线作业启动,工程进入架线关键阶段……截至7月底,一组数据印证着建设速度与力量:塔基浇筑完成382基,占总量的98%;组塔225基,达58%;立塔204基,超52%;导线展放10.1公里。

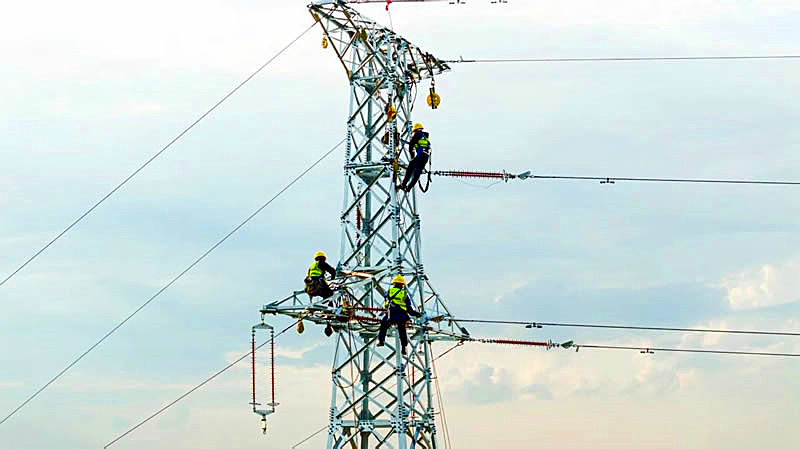

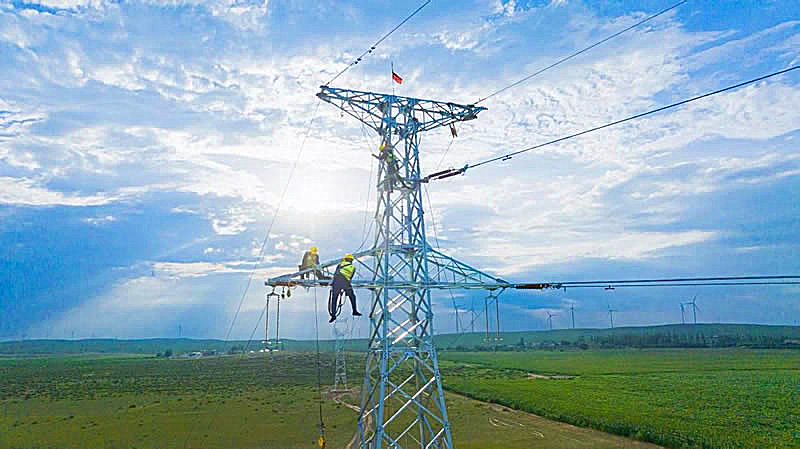

盐池县冯记沟乡施工现场,成为工程高效推进的缩影。在月泉变电站至冯记沟牵引变电所的线路上,64号至74号塔之间,施工团队采用“一牵二”往复式循环牵引技术,为全线展放作业确立了宝贵的施工范本。为确保安全有序,项目部严控关键环节,对施工方案、牵张场选址、区段划分及人员资质反复论证,让每位参建者都清晰掌握流程要点与风险防控措施。
工程项目指挥部创新构建“现场+视频+无人机”立体监管网络,加大巡查力度,压实管理责任,为工程安全与质量筑起坚实屏障。资源调配也紧跟现场需求,人、材、机灵活调度,确保展线工作安全高效推进。
随着2025年底送电目标日益临近,全体建设者正以更高标准、更实作风、更强举措全力冲刺,这条穿越能源腹地的“钢铁脉络”,即将为宁东铁路注入澎湃的绿色动能。它不仅将成为铁路高质量发展的强劲引擎,更将激活区域“煤电化运”产业链的蓬勃生机。(图片由西创宁东铁路公司提供)
