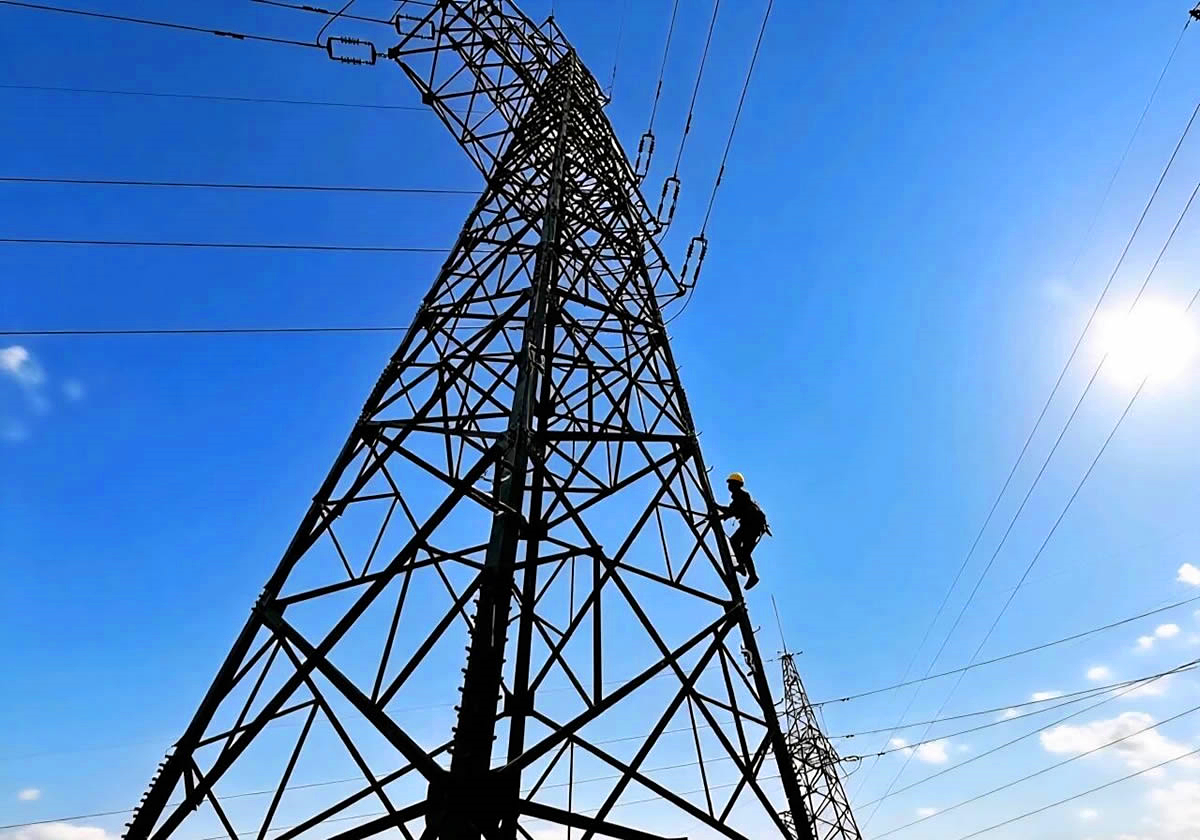

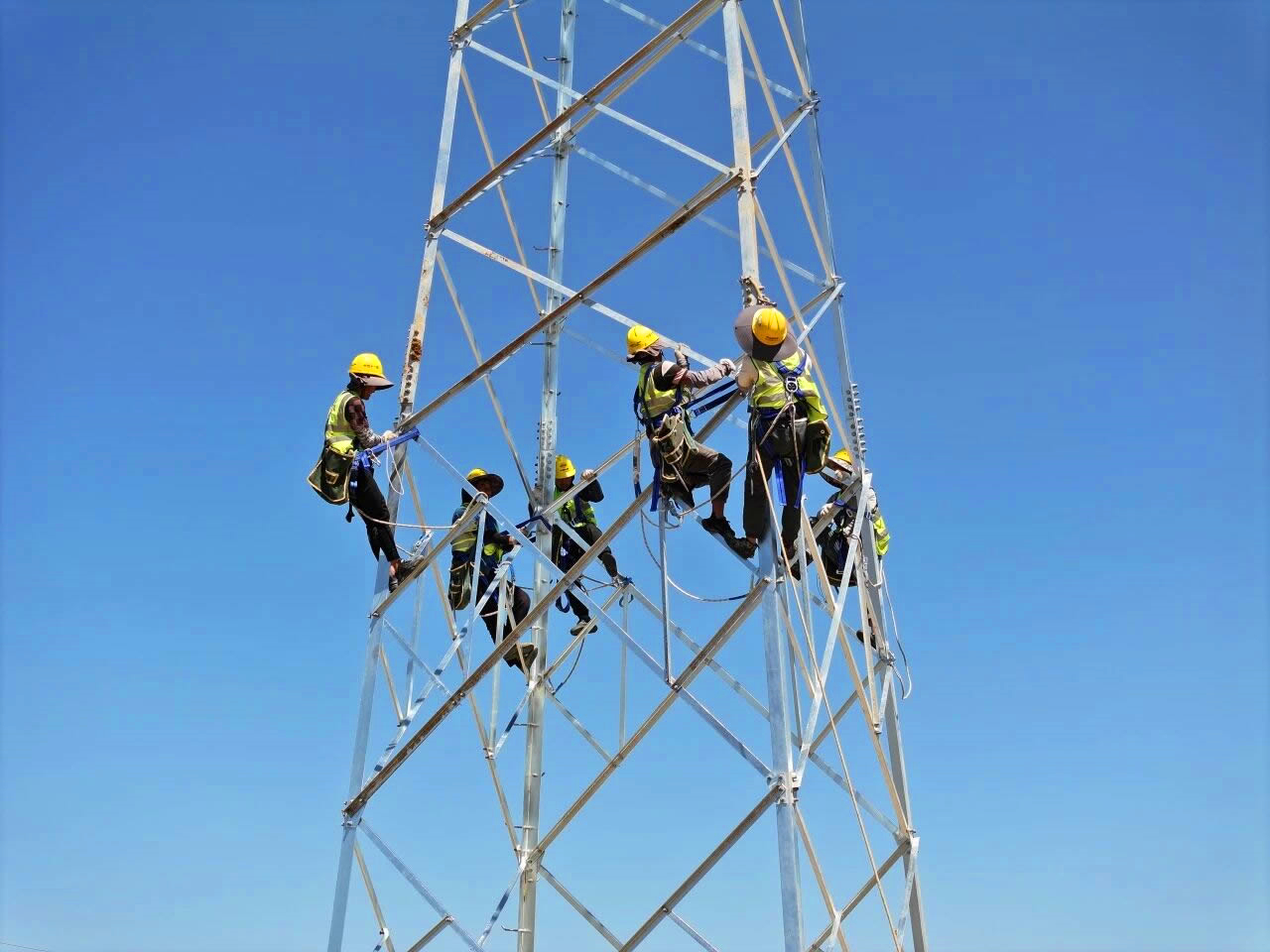

宁夏新闻网讯(记者 杨兆莲)记者9月4日从西部创业公司了解到,在宁东铁路电气化改造项目外部电源工程现场,随着青龙山至冯记沟110kV线路最后一组安全地线顺利撤除,标志着该项目连续7次跨越4条高压线路的施工任务圆满完成。此次施工是宁东铁路自建成以来规模最大、难度最高的高压交跨工程,为后续电气化开通运营奠定坚实基础。
8月下旬,宁东铁路电气化改造迎来关键窗口期。由于国网银马变电站及长庆油田坡大线等多条线路同步停电检修,外部电源工程项目部迅速捕捉这一难得机遇,在西部创业公司的统筹协调下,积极与长城能化、长庆油田等相关单位沟通,最终获准调整供电计划,使得4条跨越线路全部具备停电条件,一次性实现7次高压跨越的施工方案得以实施。
面对复杂的施工环境和极高的安全要求,项目团队通过多方联动、协同作战的工作机制,与各产权单位反复对接,优化施工方案,落实安全技术和应急保障措施。施工期间,团队更与国网宁夏电力及周边供电公司紧密协调,根据电压等级、运行状态及周边环境逐一踏勘、精准规划,将停电时间精确到分秒、作业范围标注至厘米,最大限度减少对周边企业生产的影响。

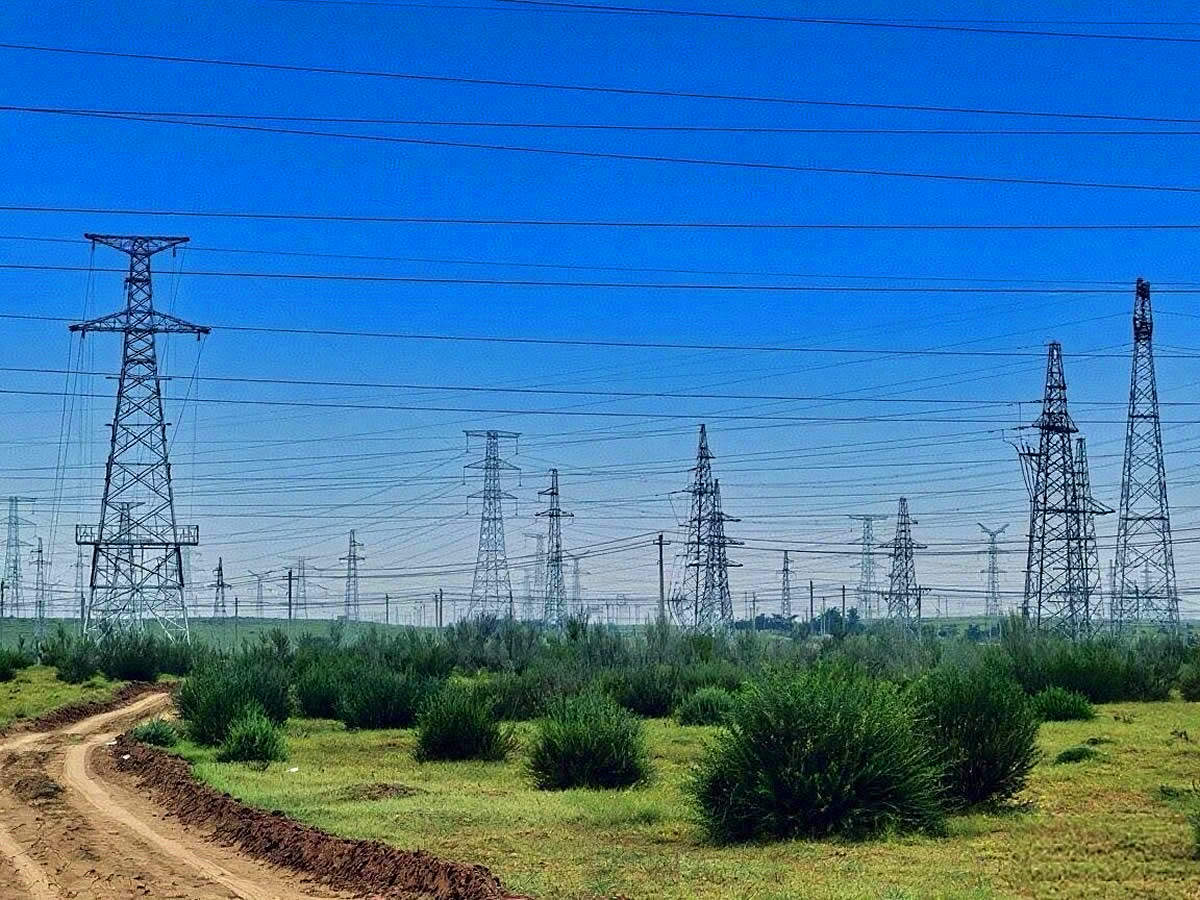

施工期间,建设者们全力以赴,最终实现“零失误”施工,交出亮眼答卷。目前,宁东铁路电气化改造项目全速推进,外部电源工程已完成铁塔组立388基,架设架空线路47.1公里,整体进度超41%。(图片由西创宁东铁路公司提供)
