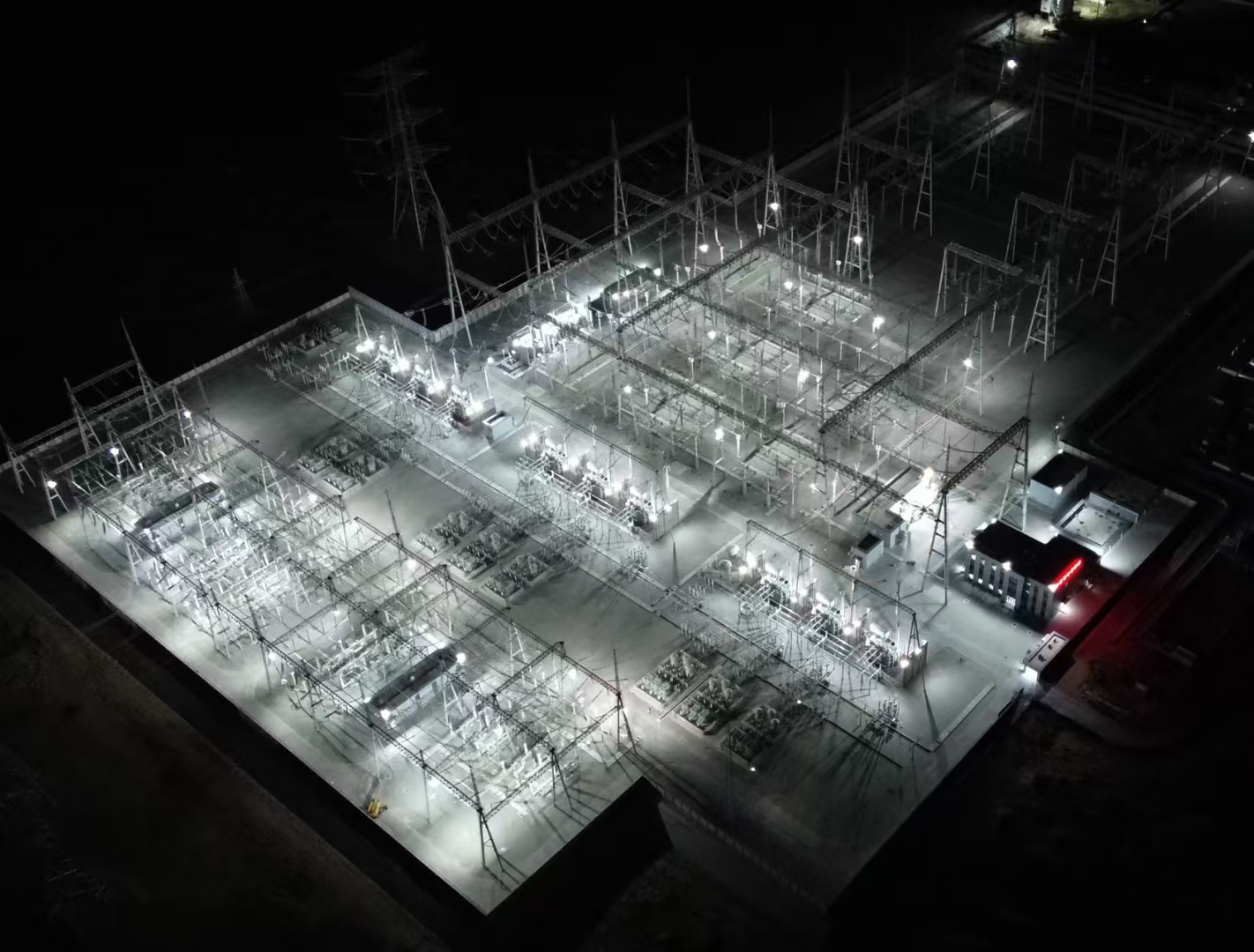

宁夏新闻网讯(记者 祁瀛涛)9月9日,甘塘(明山)750千伏变电站新建工程启动投运成功。
“截至9月9日19时30分,明山变明宁Ⅰ、Ⅱ线及线路高抗、750千伏Ⅰ母、Ⅱ母等设备进入24小时试运行阶段;750千伏1号、2号主变进入72小时试运行阶段。9月10日,3号主变进入72小时试运行阶段……”宁夏甘塘(明山)750千伏变电站新建工程业主项目经理纳虎介绍。
甘塘(明山)750千伏变电站新建工程2024年8月26日开工建设,工程静态投资约9.12亿元。工程本期建设210万千伏安主变压器3台,750千伏出线2回至中宁换流站,安装8台断路器。330千伏出线6回至汇集站,安装15台断路器。66千伏共安装18台断路器,其中总回路6台、并联电容器回路9台、并联电抗器回路1台、站用变回路2台。
作为宁夏电力系统内首个土建、电气施工均由外部单位承担、首个由四家单位共同承建的750千伏输变电工程,同时建设管理协调难度空前。工程规模变电系统内安装3组210万千伏安变压器,线路共搭设索道31处,52基铁塔使用落地摇臂抱杆进行组立,索道及摇臂抱杆使用数量均创近年宁夏电网建设之最。工程深入落实“六精四化”管理要求,组织各参建单位围绕“盯紧目标、提前策划、狠抓落实、强化沟通”建设管理思路,在腾格里沙漠边缘苦干、实干,历时300余天完成工程建设。现场首次引用智慧工地助力工程建设管理,在宁夏基建系统内首次使用RIS相控阵雷达技术实现全站无线网络布防,施工现场安全管控实现数字化网络全覆盖。
“甘塘(明山)750千伏变电站新建工程通过部署灵活的相控阵天线系统,实现对施工区域的WiFi全覆盖,通过大量视频、传感、数据采集等智能化设备,实现对施工现场精确监控,随时掌握变电站施工时的安全风险和隐患,实现智慧施工,更大力度确保工程现场安全可控能控在控。”甘塘(明山)750千伏变电站新建工程监理项目部经理刘庆说道。
据悉,甘塘(明山)750千伏输变电工程是宁夏能源发展“十四五”规划重点能源基础设施项目,主要为满足中卫地区腾格里6000MW沙漠光伏汇集送出需求,为宁夏-湖南特高压直流工程提供送端网架支撑,为进一步优化宁夏750千伏主网架结构,建立省间联络通道打下良好基础。同时,将为远期大柳树水电站的接入提供条件,符合国家推进能源清洁低碳转型、促进可再生能源发展的国家战略,为建设新型电力系统、实现碳达峰碳中和目标提供有力支撑,对自治区经济发展具有重要意义。(图片由受访单位提供)
