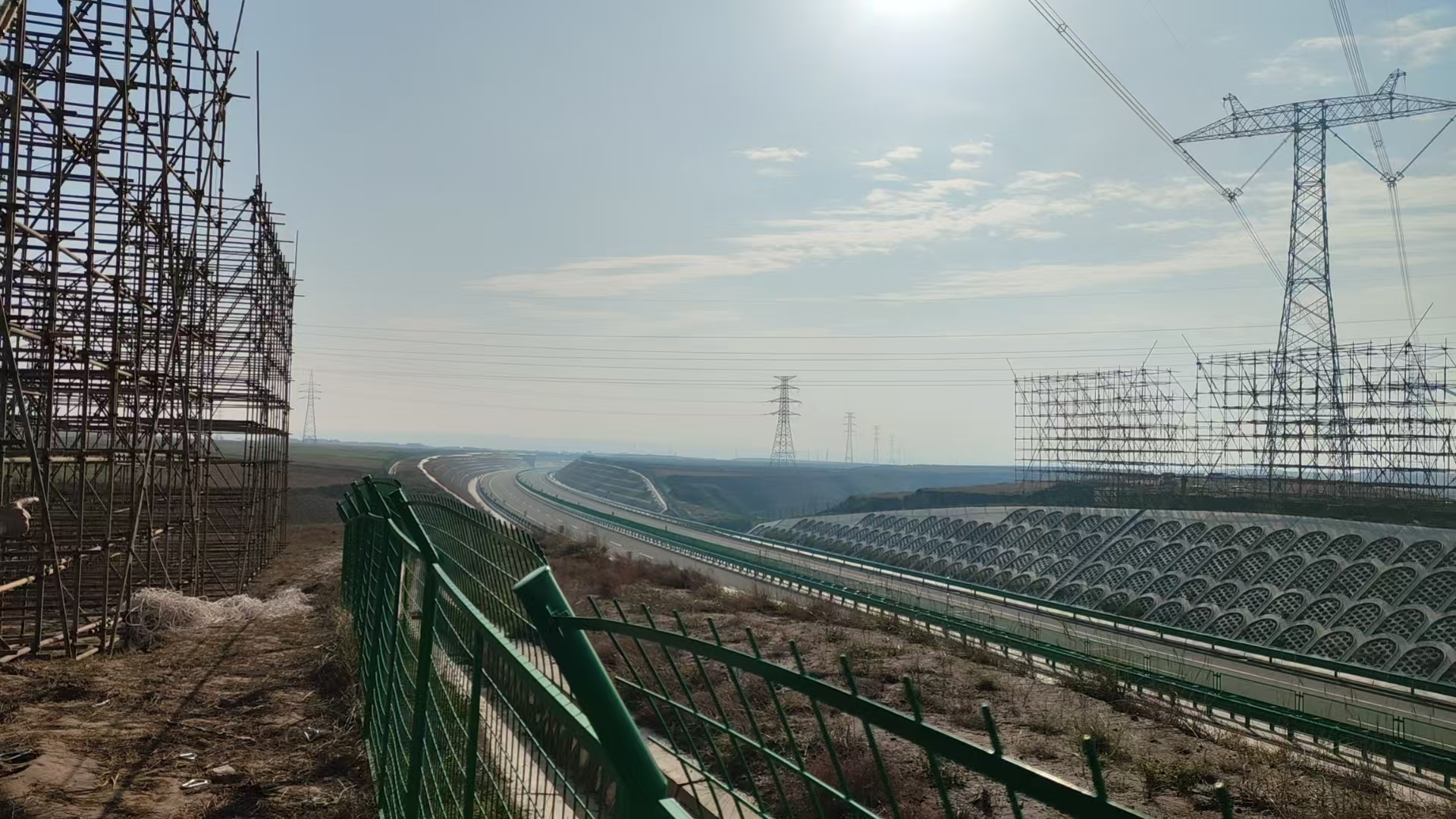

宁夏新闻网讯(记者 祁瀛涛)10月19日,随着最后一段跨越网在海平高速上空安全拆除,甘肃至浙江±800千伏特高压直流输电工程(宁夏段)首场二级风险作业——N0720-N0734放线段跨越S50海平高速公路施工任务顺利完成,二级风险同步解除。这一关键节点的攻克,为“甘电入浙”工程宁夏段全线推进创造了有利条件。
据悉,该放线段全长6.756千米,含铁塔15基,作业场景复杂:除核心跨越S50海平高速外,还需同步完成110kV启风二甲乙线等5条电力线路的停电跨越,以及G341国道等3条道路的跨越施工,高空临路、多管线交织的特点使其成为工程重点管控的高风险节点。施工期间,作业区域遭遇持续大雨及宁夏入秋首场降雪,气温骤降至-2℃,进一步加剧了安全管控难度。
面对复杂天气,宁夏送变电工程有限公司施工团队迅速启动应急预案,以“动态调整、科学应对”原则推进施工:人员管理上,每日岗前增加雨雪天气安全专项交底,对高空作业人员实行“一人一监护”;技术方案层面,实时调整施工窗口期避开雨雪时段,改用防滑防冰工具,通过无人机巡检跨越网防止积雪隐患;质量管理上,加密检测频次,用高精度仪器校准导地线张力、接续管压接等关键参数;安全管理上,布设防滑标识、加固作业平台,联动交通部门延长应急管控时间,备足融雪除冰工具,保障施工及高速通行安全。
“这是宁夏段首场二级风险作业,每个环节我们都按‘最高标准’卡控。”施工项目经理黄立平介绍,尽管受雨雪恶劣天气影响,全体作业人员仍克服多重困难,提前8小时完成任务,且全程未影响高速通行与周边电力供应,关键工序安全管控数据均优于特高压工程规范要求。
作为国家“西电东送”重点工程,“甘电入浙”宁夏段共涉及2处高速公路跨越点,此次首场作业告捷,标志着工程高风险管控体系初步验证有效。后续,项目部将总结经验推进其余高风险作业,助力工程按期贯通投运。该工程建成后,每年可向浙江输送超212亿千瓦时新能源电力,为长三角“双碳”目标落地提供电力支撑。(图片由受访单位提供)
