国网石嘴山供电公司率先实现土建施工场景预制装配式应用全覆盖
2022-09-13 21:52:52
2022-09-13 21:52:52    来源:宁夏新闻网

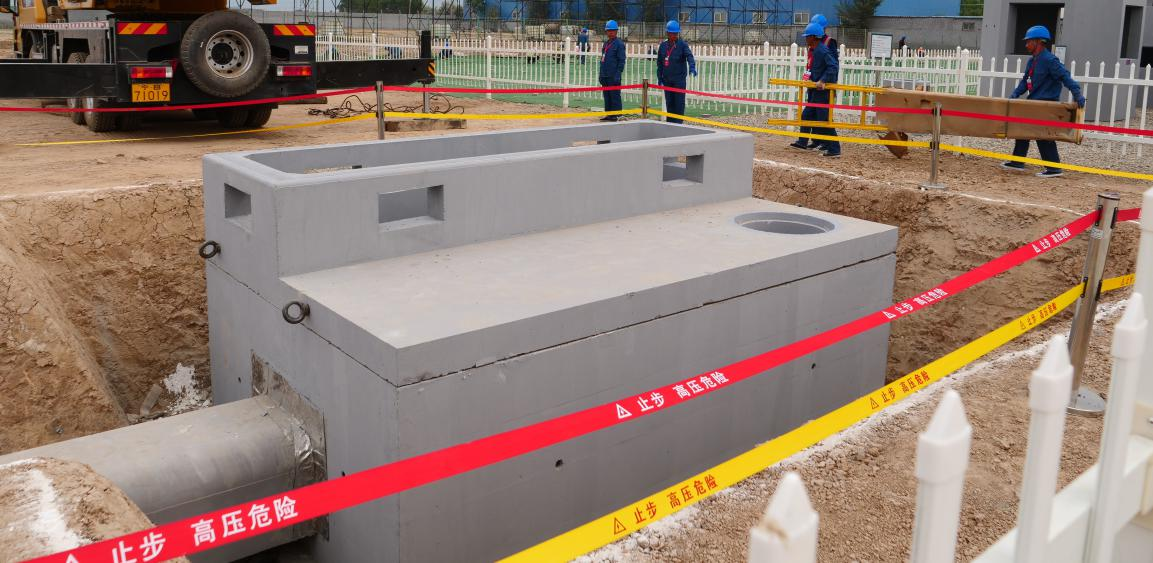

  宁夏新闻网讯(通讯员 尹继明)9月8日,国网石嘴山供电公司在南规线施工现场采用预制电缆排管、预制电缆井的方式进行施工作业,将以往需要3天完成的施工内容缩短至2个小时,在提升施工效率的同时,现场安全管理水平及工艺质量有了大幅提升,并在全区率先实现了电缆沟、电缆井、电缆排管、环网箱基础、箱变基础5类土建施工场景预制装配式应用全覆盖。

  2022年,国网石嘴山供电公司针对土建施工过程中存在的现场浇筑工序多、工期长、作业人员多、安全风险较大、受天气影响大、工艺质量无法得到有效保证等问题,探索开展电缆排管、环网箱基础、箱变基础等5类土建施工场景预制化施工。将原来在现场施工的钢筋绑扎、模板支护、混凝土浇筑等施工环节,提前在工程内预制完成,现场只需进行拼接组装。自3月起,多次组织专家论证,并与生产厂家调研,按照国家电网公司典型设计要求,结合现场实际,共确定19种土建基础预制方案,制定“配电网工程土建预制装配式典型设计”及“配电网工程土建预制装配式混凝土制品安装施工与质量验收规范”等管理制度,推动土建施工预制化。

  “现在现场安装一座电缆井只需要十几分钟的时间,施工环节从6个减少到2个,以往的模板支护、钢筋绑扎、混凝土浇筑、养护等环节不需要在现场做了,现场安装工期从7天减少到不到半天,干活效率提升10倍以上”,现场工作负责人在安装完预制电缆井后感叹道。经试点应用,采用预制化基础进行施工,减人提效效果明显,安全管控能力、现场施工效率、工艺质量水平、优质服务能力得到有效提升,作业安全风险、施工分包比例、工程造价水平、工程管理成本显著降低。
